石川県 K様邸 離れ葺き替え工事④(かわらSⅡ)、リフレクティックス遮熱工事

            | 施工担当者 | 山口純史 |
|---|---|
| 工事内容 | かわらSⅡでの屋根の葺き替え、リフレクティックス遮熱工事をさせていただきます。 |
| 工期 | 2024年9月20日~28日 |
-
                	1 下屋 下地組 2024年9月24日   下屋の既設屋根材を撤去し、土などをきれいに掃き、下地の不足箇所に胴縁を取付けます。
-
                	2 下屋 リフレクティックス 2024年9月24日   リフレクティックスを張ります。
-
                	3 下屋 胴縁 2024年9月27日   リフレクティックスの上から胴縁を取付け、さらに通気下地用で高さを出します。
-
                	4 下屋 水切り 2024年10月14日   軒先に水切りを取付けます。
-
                	5 下屋 野地板 2024年10月14日   野地板を張ります。
-
                	6 下屋 ルーフィング、水切り 2024年10月15日   ルーフィングを張り、袖部に水切りを取付けます。
-
                	7 下屋 役物 2024年10月15日   軒先に面戸を取付けます。
-
                	8 下屋 屋根葺き 2024年10月16日   かわらSⅡの屋根材を葺きます。 メーカー保証30年付、超軽量で災害に強い屋根材です。
-
                	9 大屋根 下地組 2024年10月17日   大屋根の施工にはいります。 既設の瓦を撤去して、下地となる胴縁を足りていないところに取り付けます。
-

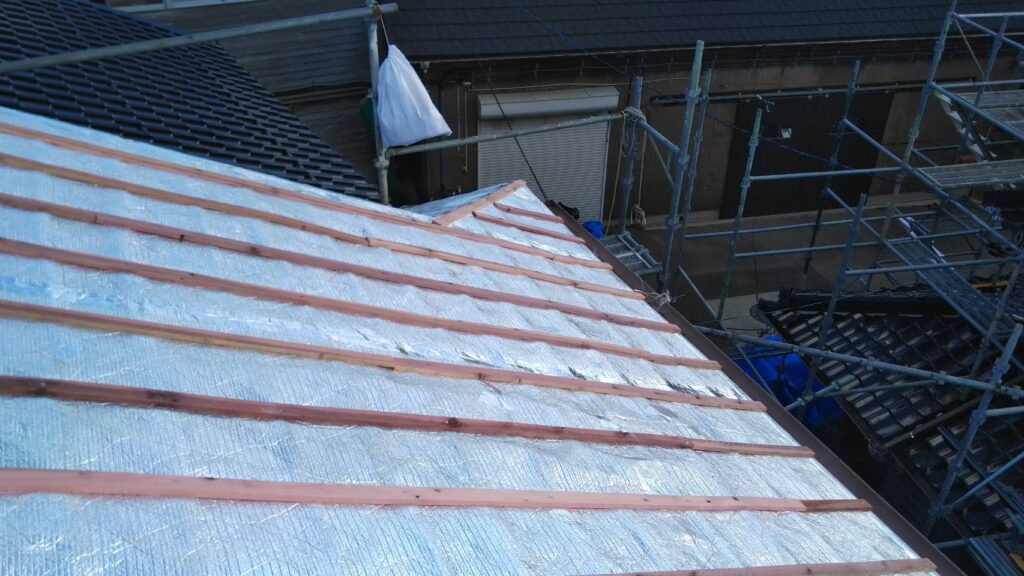

                	10 大屋根 リフレクティックス 2024年10月18日   リフレクティックスを張ります。
-
                	11 胴縁 2024年10月18日   リフレクティックスの上から胴縁を取付けます。
-
                	12 大屋根 リフレクティックス、胴縁 2024年10月20日   反対面も同様に施工します。
-
                	13 大屋根 通気下地打ち増し 2024年10月21日   胴縁の上から通気下地用で打ち増しをします。
-
                	14 大屋根 水切り 2024年10月22日   軒先に水切りを取付けます。
-
                	15 大屋根 野地板 2024年10月22日   胴縁の上から野地板を貼ります。 耐久性・耐蟻性に優れた国産ヒノキ材を使用します。
-

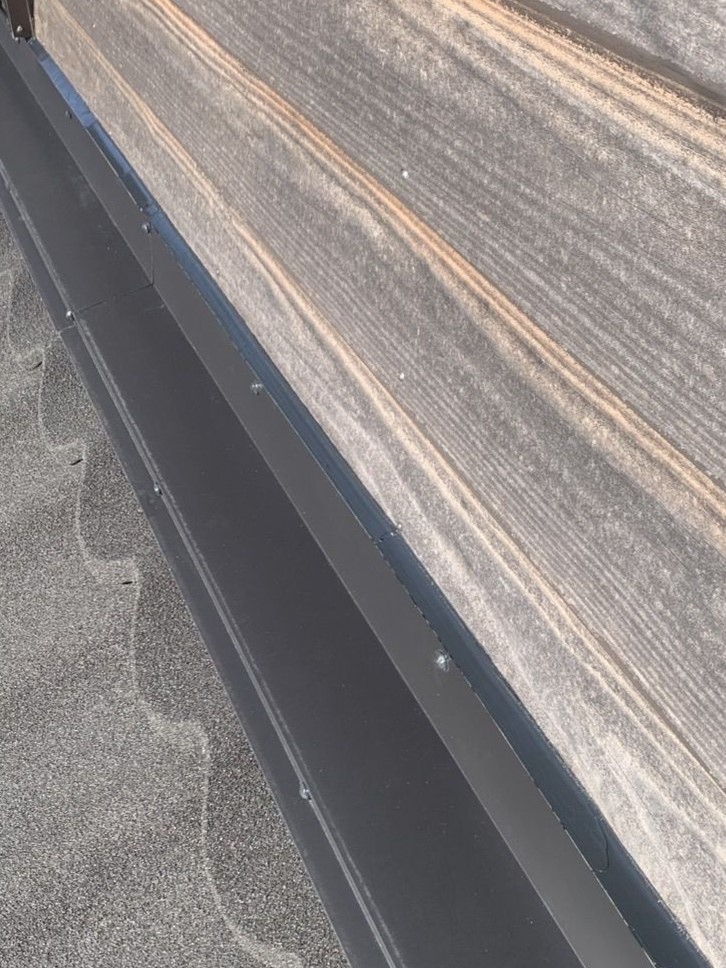

                	16 大屋根 ルーフィング 2024年10月24日   野地板の上からルーフィングを張ります。
-
                	17 大屋根 野地板、ルーフィング 2024年10月24日   反対面も同様に野地板、ルーフィングを張っていきます。
-

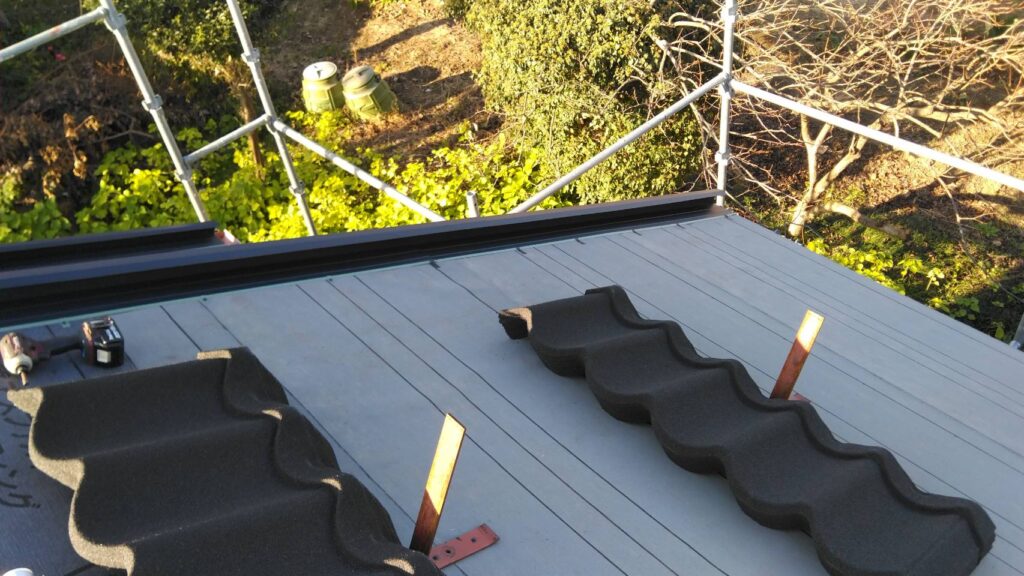

                	18 破風尻 下地組 2024年10月24日   破風板を取り付ける下地造りをします。
-
                	19 破風尻 ルーフィング 2024年10月25日   破風尻にルーフィングを張ります。
-
                	20 大屋根 水切り 2024年10月25日   大屋根の袖部に水切りを取付けます。
-
                	21 大屋根 役物 2024年10月25日   軒先に面戸を取付けます。
-
                	22 大屋根 屋根葺き 2024年10月26日   屋根材を葺きます。
-
                	23 大屋根 屋根葺き 2024年11月8日   反対面も屋根を葺きます。
-
                	24 大屋根 役物 2024年11月8日   立上り部に水切りを取付けます。
-
                	25 破風尻 役物 2024年11月8日   破風尻にも水切りを取付けます。
-
                	26 大屋根 役物 2024年11月12日   棟部に棟カバーを取付けるため下地を取付けます。
-
                	27 大屋根 役物 2024年11月14日   棟カバーを取付けます。
-
                	28 大屋根 役物 2024年11月15日   隅棟も同様に役物を取付けます。
-
                	29 下屋 役物 2024年11月15日   下屋の施工に移ります。 立上り部に水切りを取付けます。
-
                	30 下屋 役物 2024年11月15日   棟部に鬼瓦を取付けます。
-
                	31 大屋根 コーキング 2024年11月19日   水切りと外壁の隙間にコーキングを充填します。
-
                	32 破風尻 役物 2024年12月27日   破風尻部に加工した役物を取付けます。
-
                	33 入母屋 役物 2025年1月16日   入母屋屋根の破風尻部に加工した役物を取付けます。
-
                	34 入母屋 コーキング 2025年1月16日   取り付けた役物の接合部やビスの上からコーキングを充填します。
-
                	35 下屋 役物 2025年1月16日   下屋の立上り部に役物を取付けます。
-
                	36 下屋 役物 2025年1月17日   ケラバ部に役物を取付けます。
-
                	37 下屋 コーキング 2025年1月18日   役物の接合部やビスの上、立上り部との隙間にコーキングを充填し漏水やサビを防ぎます。
-
                	38 下屋 役物 2025年1月19日   立上り部の水切りの上から仕上げの取合水切を加工し取付けます。 水切りを内側と外側で2種取付けることでしっかり雨水の侵入を防ぎます。
-
                	39 下屋 役物 2025年1月19日   壁際にも加工した取合水切を取付けます。
-
                	40 下屋 役物 2025年1月19日   破風部に板金役物を取付けます。
-
                	41 下屋 タッチアップ 2025年1月19日   屋根材のコーキングの上からタッチアップ補修します。
-
                	42 完工 2025年1月21日   以上で工場④の施工完工です。
