石川県 K様邸 工場③下屋葺き替え工事(⑦)、リフレクティックス遮熱工事

施工担当者 | 山口純史 |
---|---|
工事内容 | 屋根の葺き替え、リフレクティックス遮熱工事をさせていただきます。 |
工期 | 2025年3月31日~6月1日 |
-
1

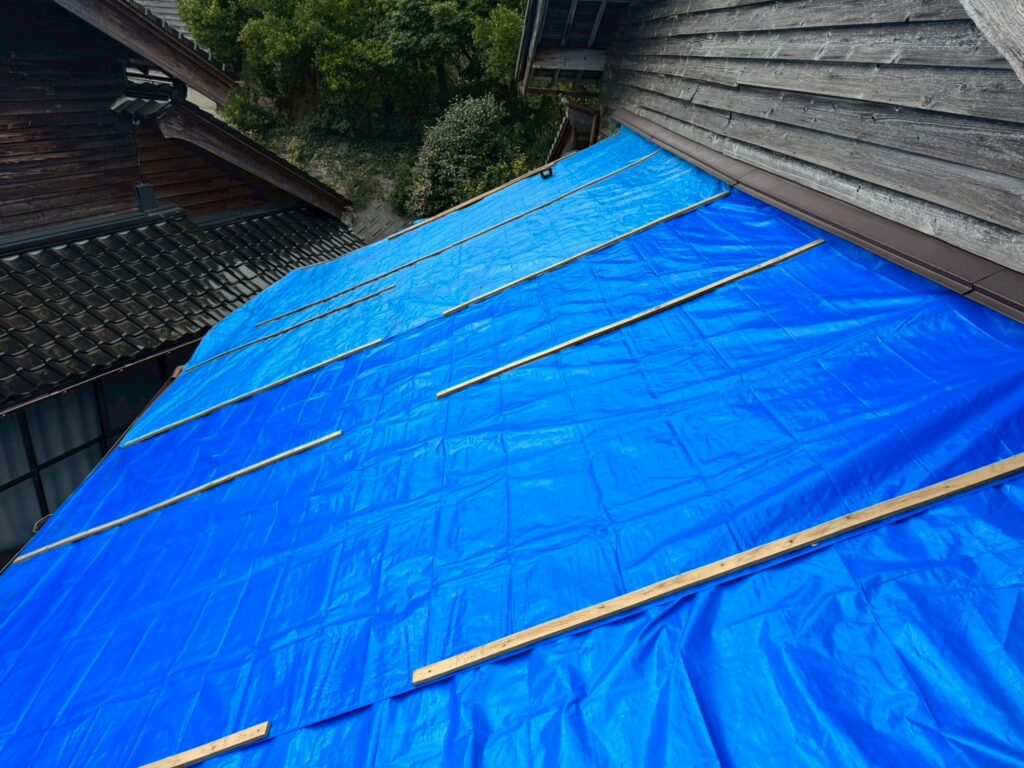

掃除、養生
2025年3月31日
掃除と養生をします。
-
2
既設瓦めくり
2025年4月1日

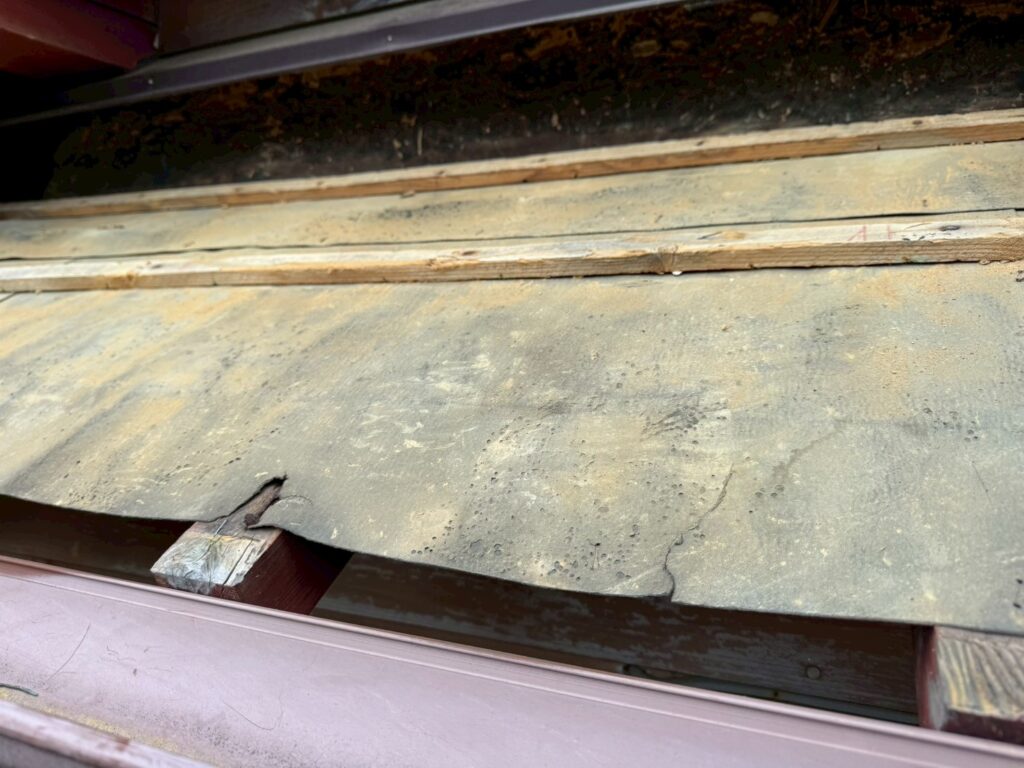

既設の瓦屋根をめくり掃きます。
-
3
下地直し
2025年4月1日
下地の不良部を直しルーフィングを張ります。
-
4
下地直し
2025年4月1日
既設明かり取りを撤去し下地を直します。
-
5
下地直し
2025年4月1日
袖部の不足部に胴縁を取付けます。
-
6
荷揚げ
2025年4月2日
材料を荷揚げします。
-
7
南面 リフレクティックス
2025年4月2日
全面にリフレクティックスを張ります。
-
8
南面 胴縁
2025年4月2日
リフレクティックスの上から胴縁を取付け、通気のためにさらに上から取付け高さを出します。
-
9
南面 野地板

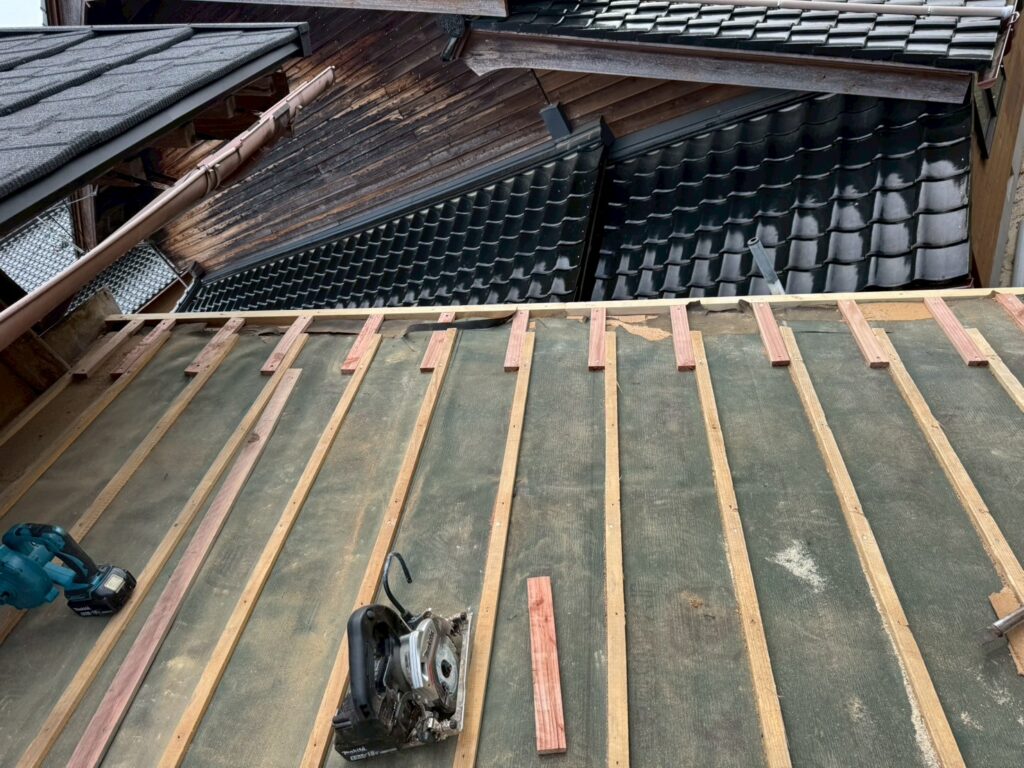

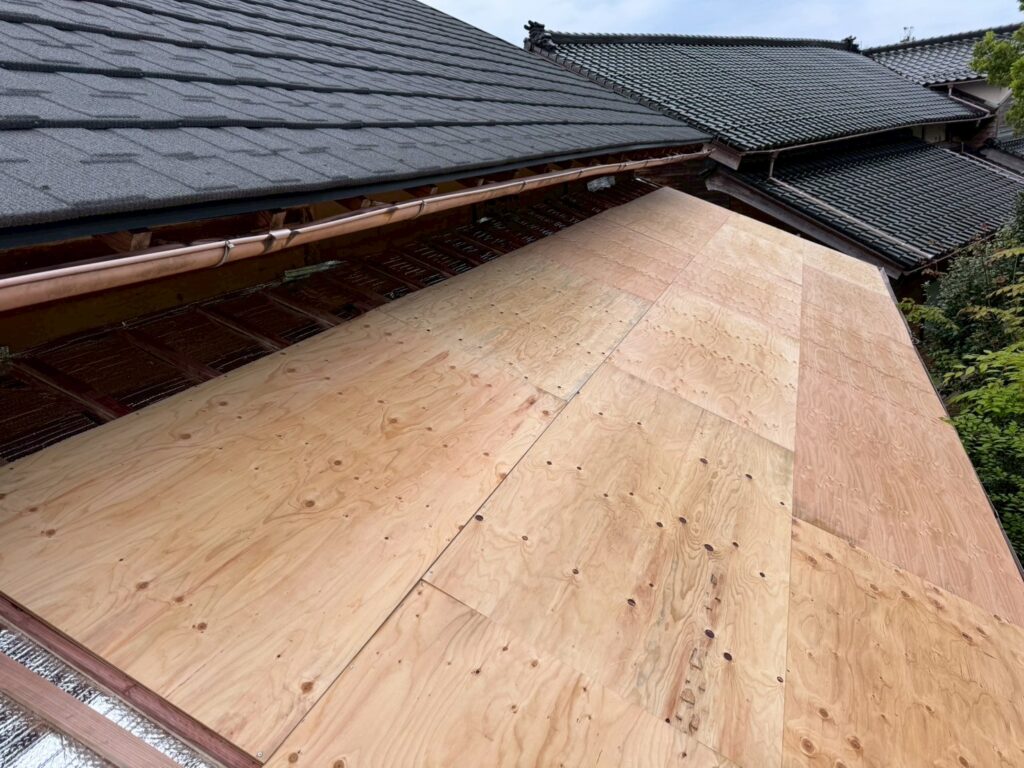

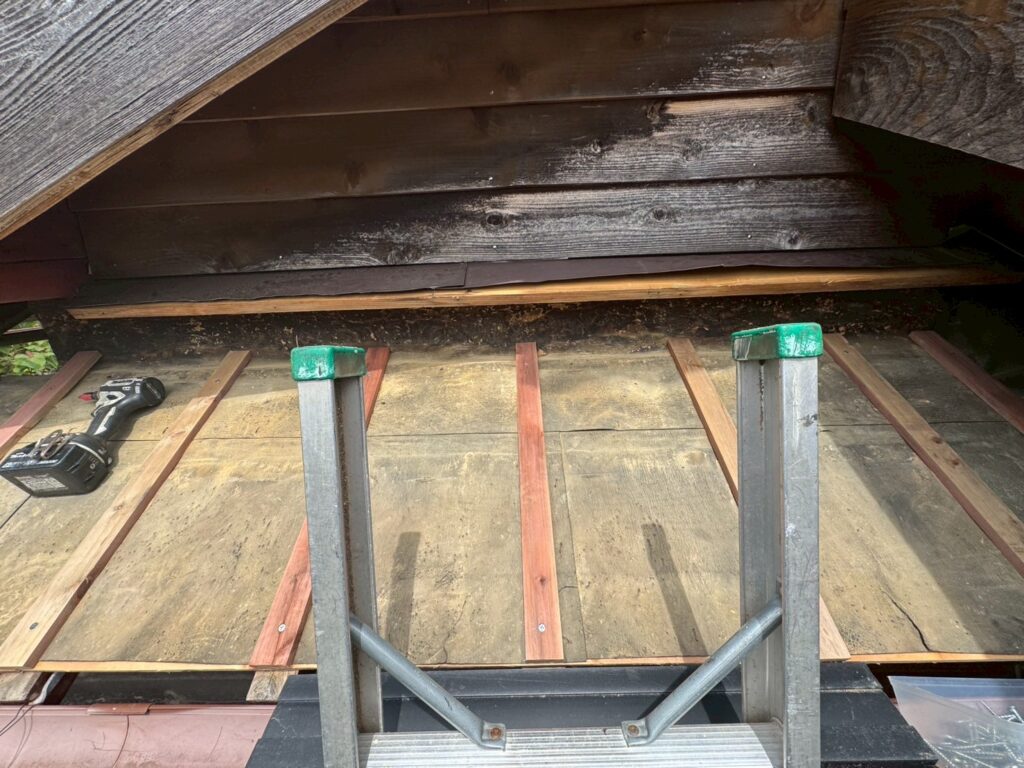

2025年4月3日
野地板を取付けていきます。
-
10
南面 野地板
2025年4月4日
細かいところはサイズに合わせてカットし取付けます。
-
11

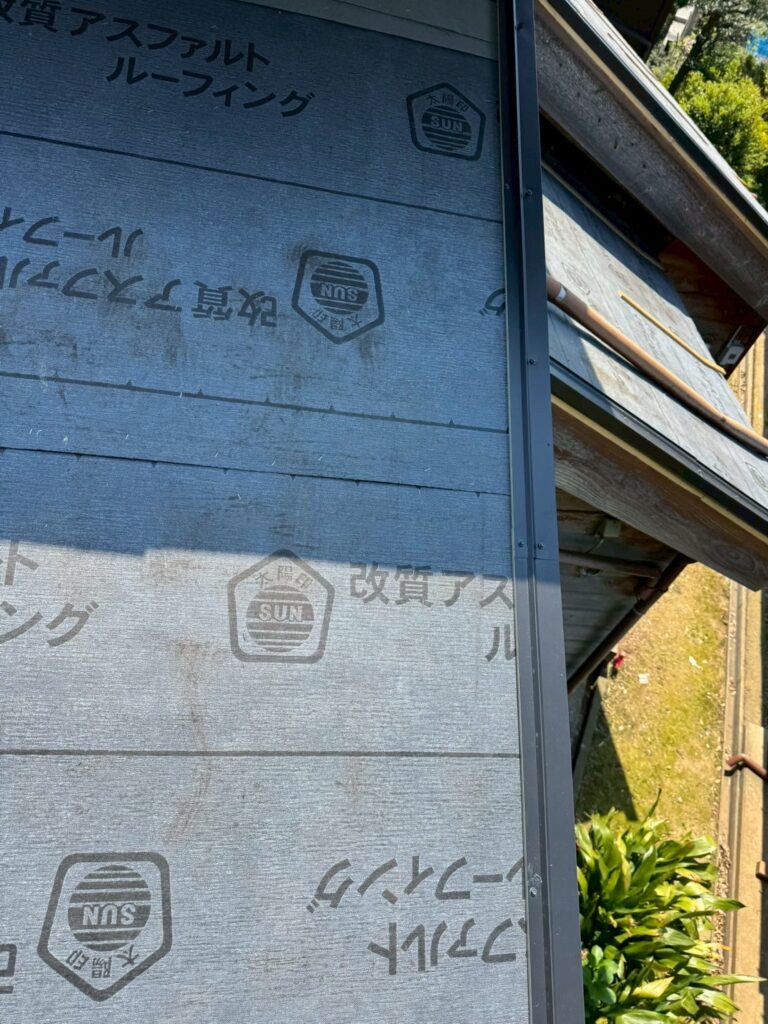

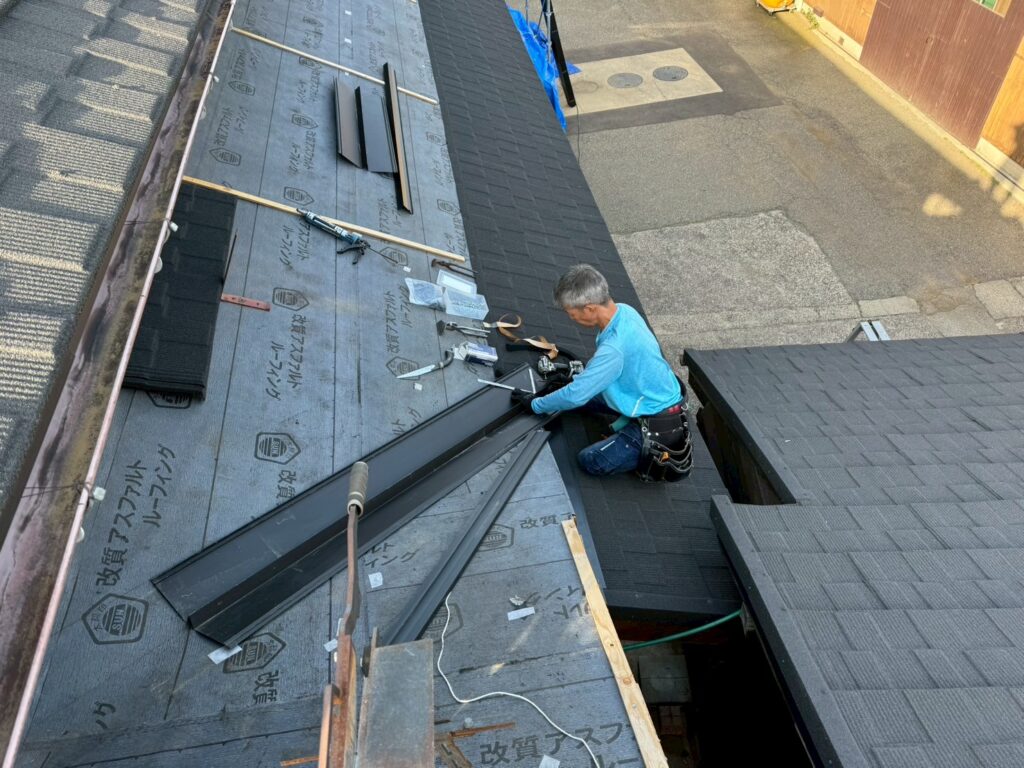

南面 ルーフィング

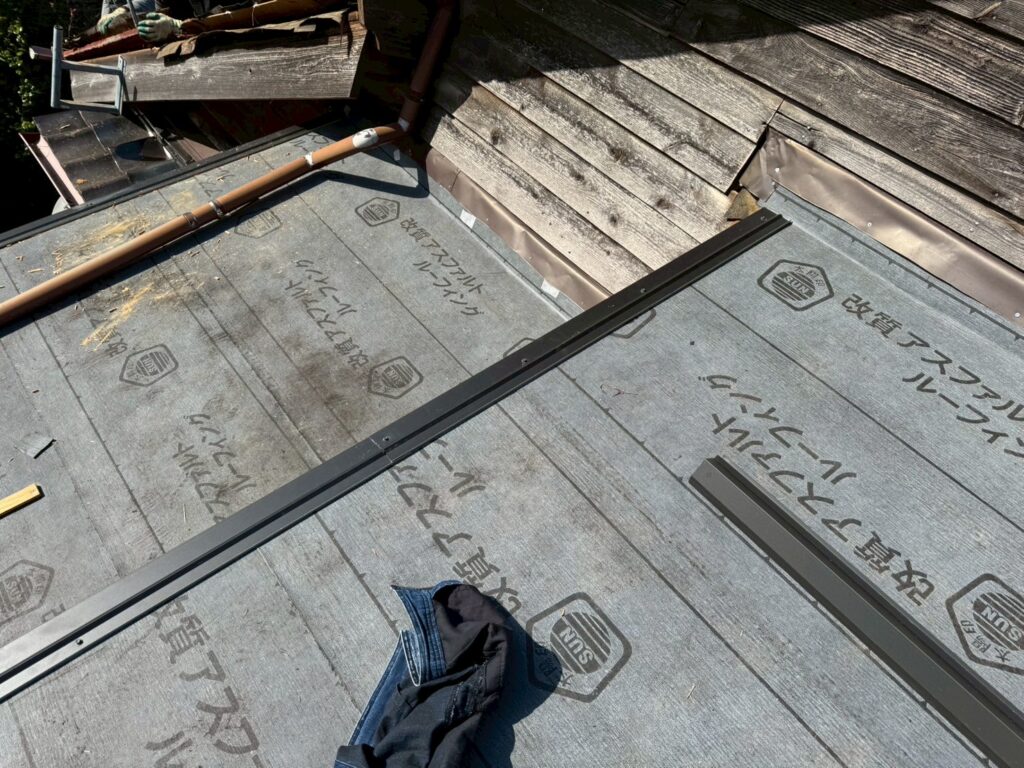

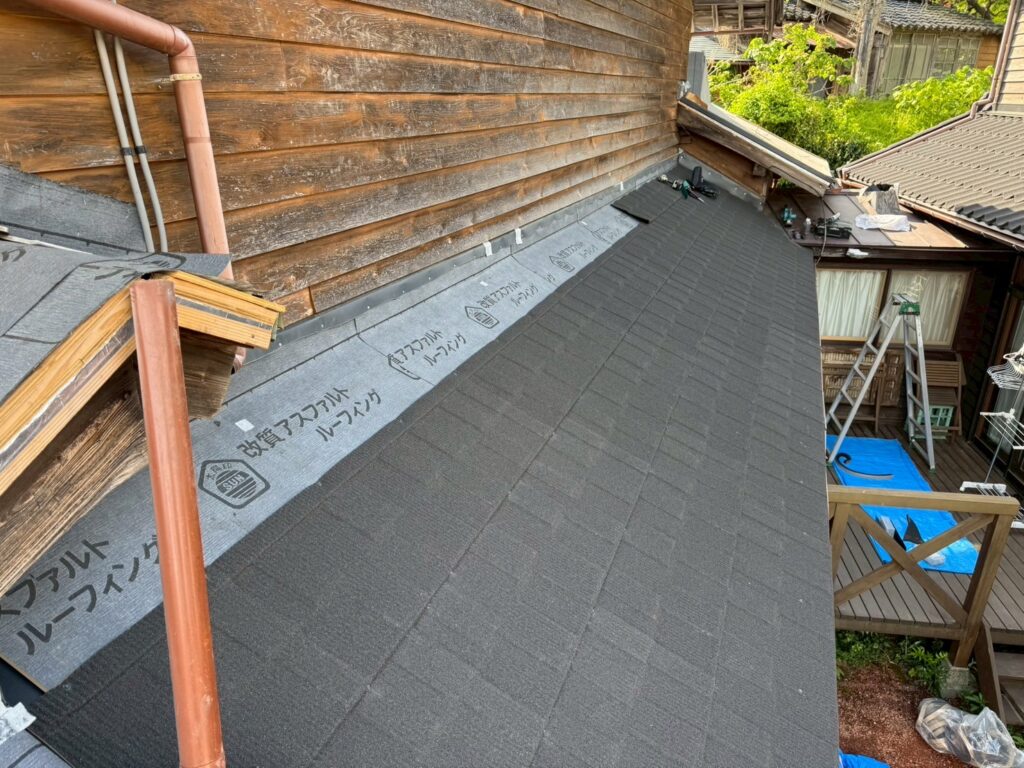

2025年4月4日
野地板の上からルーフィングを張ります。
-
12
南面 下地調整
2025年4月5日
他の面も同様に施行します。 既設瓦を撤去・清掃後の屋根下地に胴縁を不足箇所に取付けます。
-
13
南面 リフレクティックス、胴縁
2025年4月6日
リフレクティックスを張り、上から胴縁を取付けます。 更に通気のために胴縁に高さだしをします。
-
14

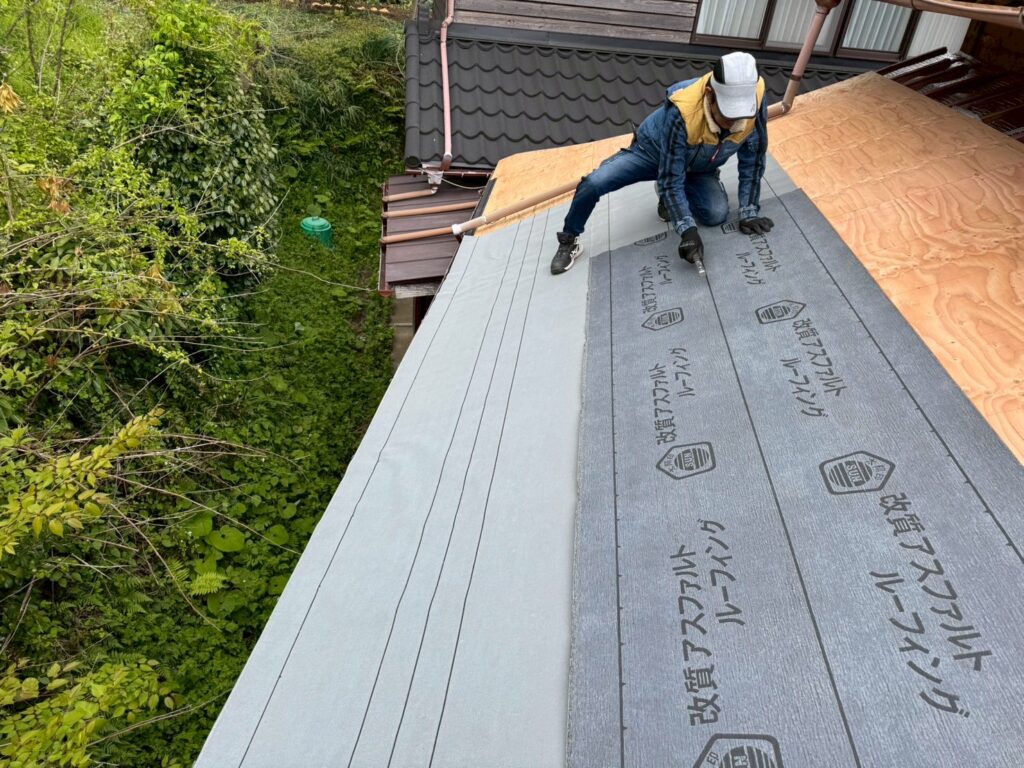

南面 野地板、ルーフィング
2025年4月7日
上から野地板、ルーフィングを張ります。
-
15
南面 立上り部 野地板・ルーフィング

2025年4月10日

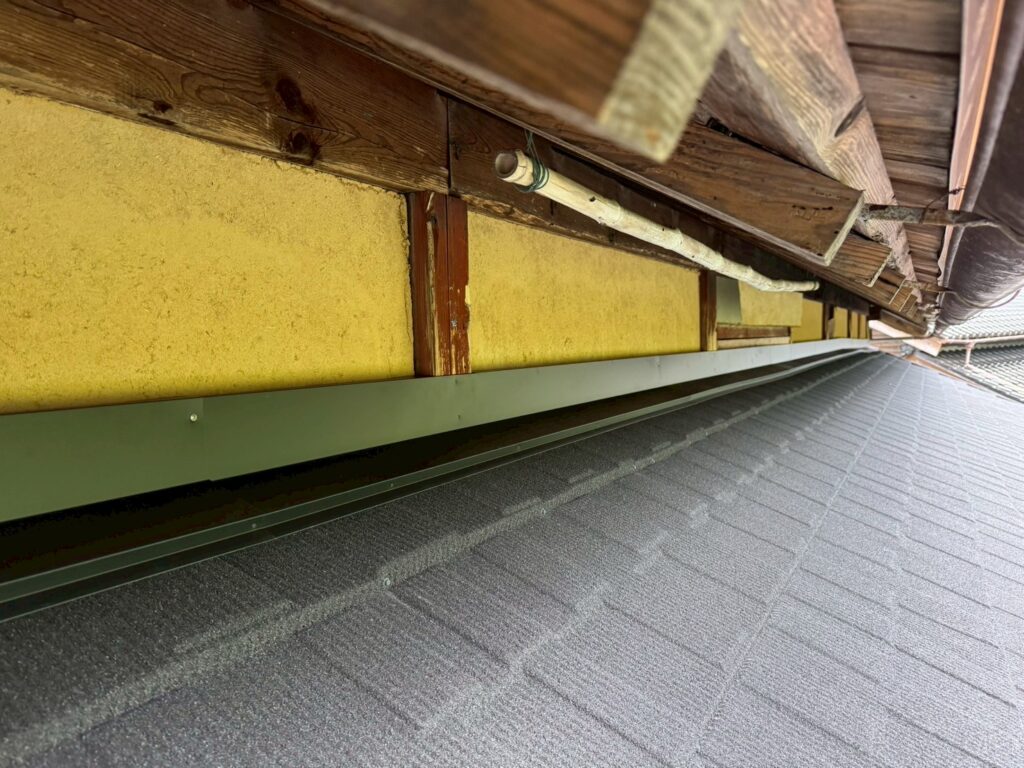

立上り部に野地板、ルーフィングを張ります。
-
16

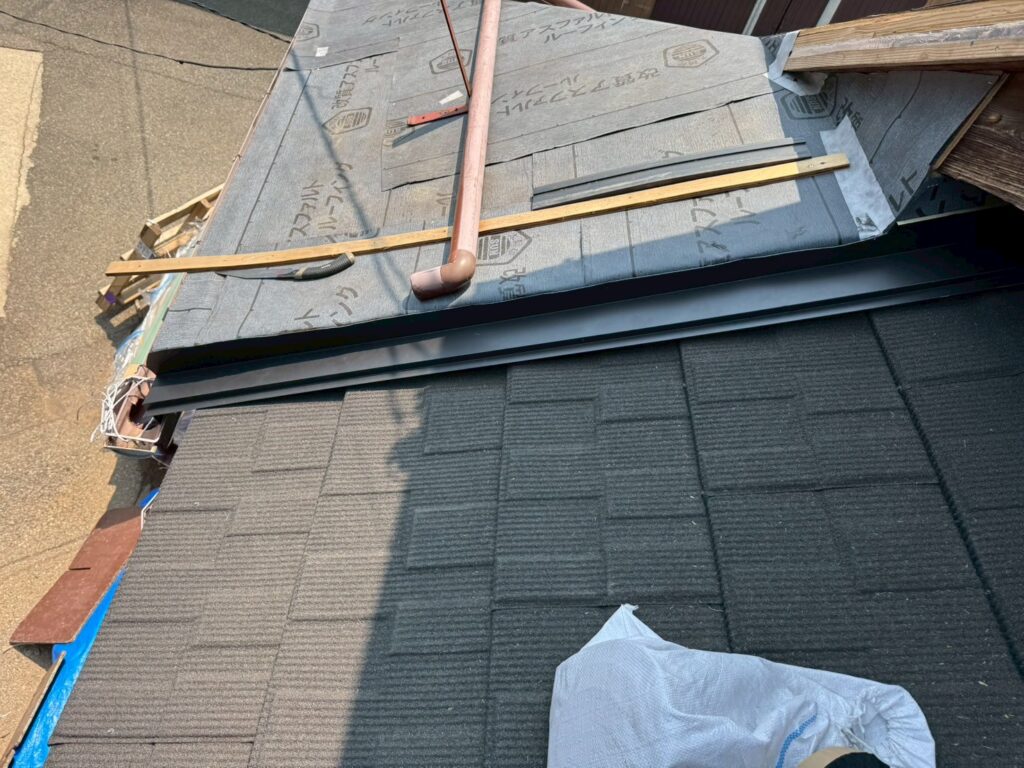

南面 水切り
2025年4月11日

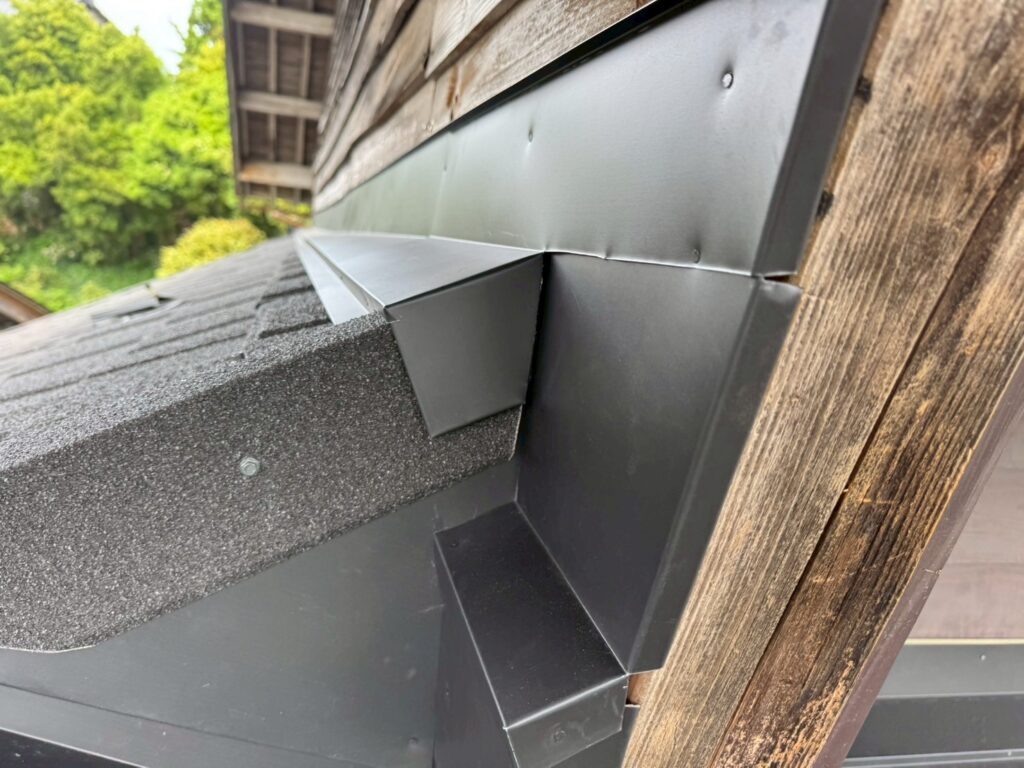

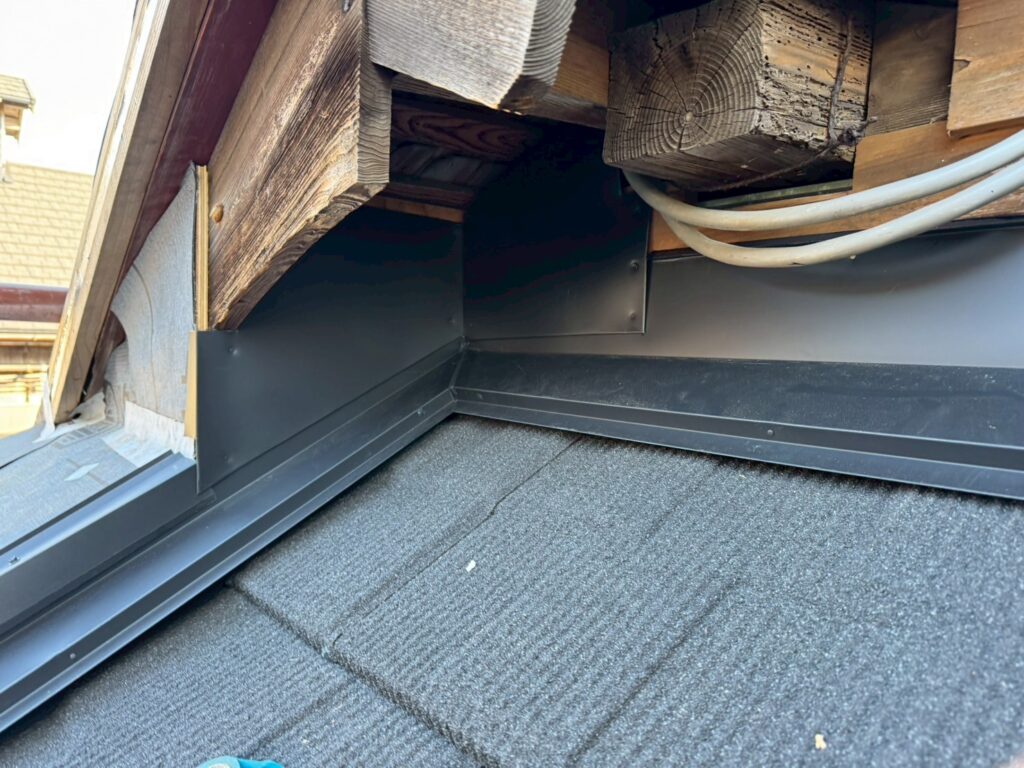

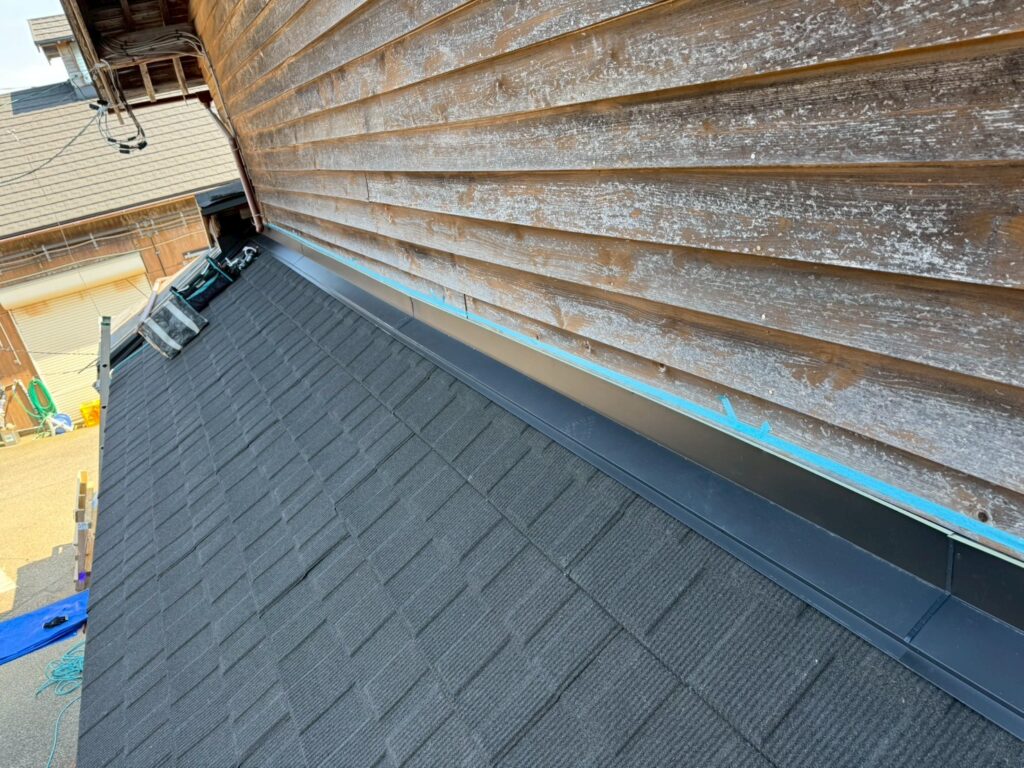

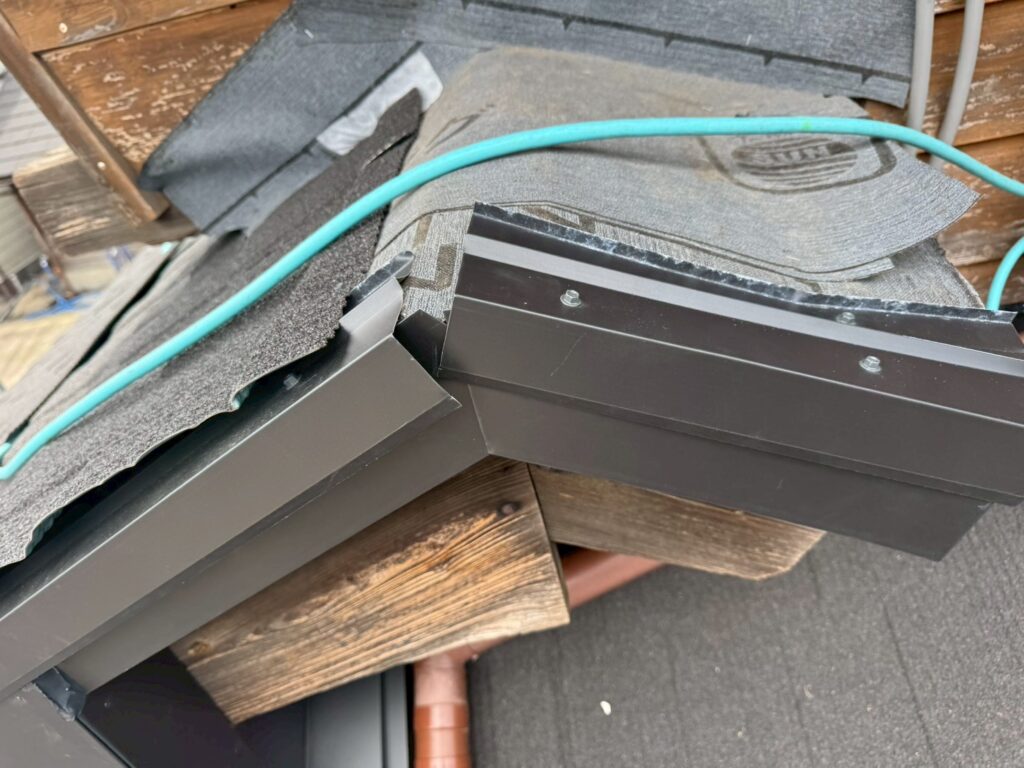

袖部、軒先に水切りを取付けます。
-
17
西面 リフレクティックス
2025年4月14日
西側の施工に移ります。 同様にリフレクティックスを張ります。
-
18
西面 リフレクティックス
2025年4月14日
全面に張ります。
-
19
西面 胴縁
2025年4月14日
リフレクティックスの上から胴縁を取付けます
-
20
西面 野地板、ルーフィング
2025年4月14日
胴縁の上から野地板、ルーフィングを張ります。
-
21
東面 リフレクティックス
2025年4月16日
東面も同様に施工します。 既設屋根を撤去した上から木下地の不足箇所に新設木下地を取付け、リフレクティックスを張ります。
-
22
東面 リフレクティックス
2025年4月16日
全面に張ります。
-
23
東面 胴縁
2025年4月17日

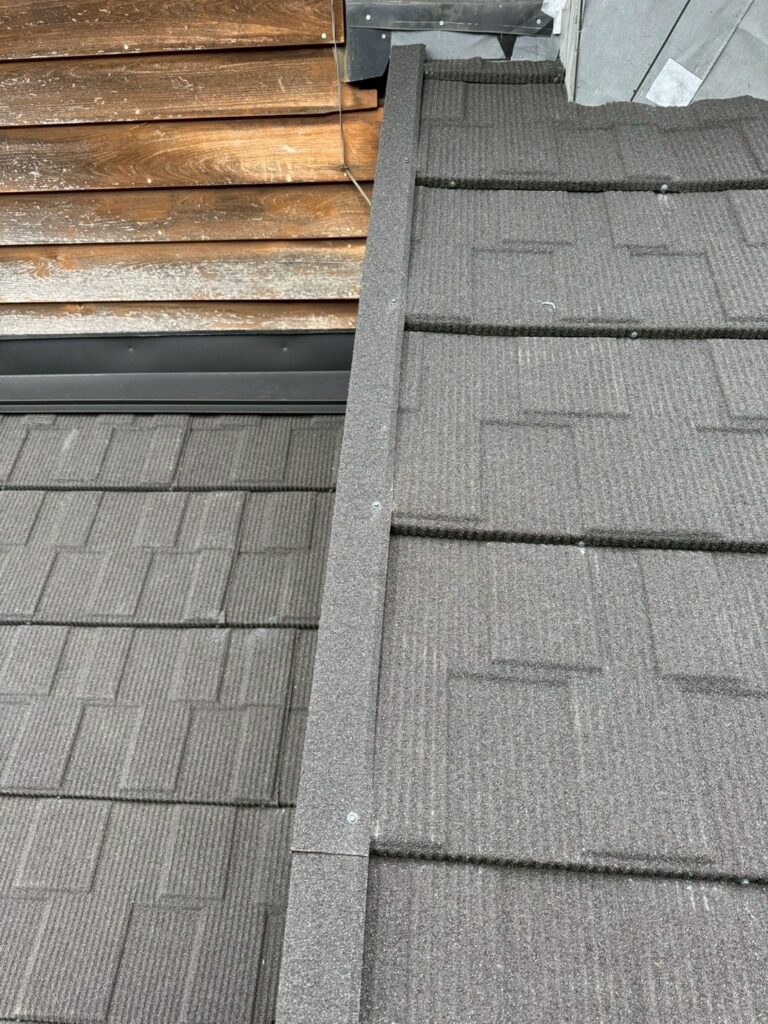

胴縁を縦桟に取付け、通気下地のために増し打ちをします。
-
24
東面 野地板
2025年4月17日
野地板を張ります。
-
25
東面 野地板
2025年4月18日
立上り部にもサイズに合わせてカットした野地板を張ります。
-
26
東面 ルーフィング
2025年4月19日
野地板の上からルーフィングを張ります。
-
27
西面 立上り部施工
2025年4月21日
西面の袖立上り部に野地板、ルーフィングを張ります。
-
28
西面 水切
2025年4月21日
西面の袖部に水切りを取付けます。
-
29

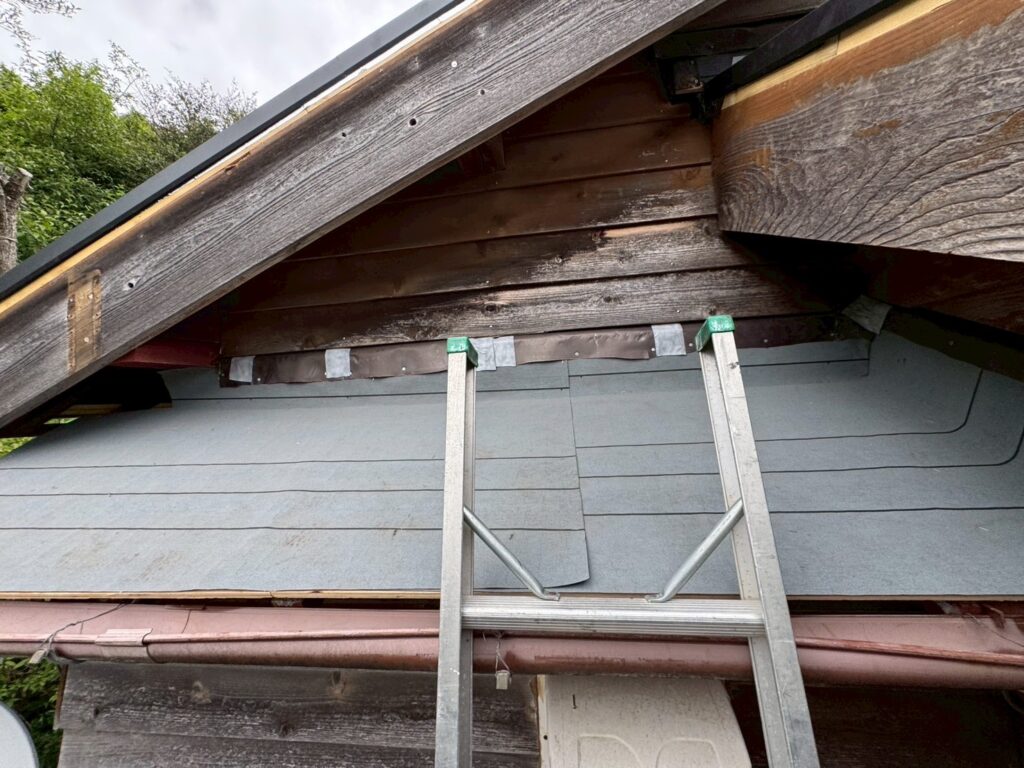

北面 下地直し
2025年4月21日
北面の施工に入ります。 既設屋根の下地を一部カットします。
-
30
北面 木下地
2025年4月21日
胴縁の不足箇所に新設木下地を取付けます。
-
31
北面 リフレクティックス
2025年4月25日
リフレクティックスを全面に張ります。 シートのつなぎ目は専用の絶縁テープでとめます。
-
32
北面 胴縁
2025年4月25日
リフレクティックスの上から胴縁を取付けます。
-
33
北東 リフレクティックス、胴縁
2025年4月26日
北東面も同様にリフレクティックス、胴縁を取付けます。
-
34
北面 野地板
2025年4月28日
野地板を張ります。
-
35
北面 水切
2025年4月28日

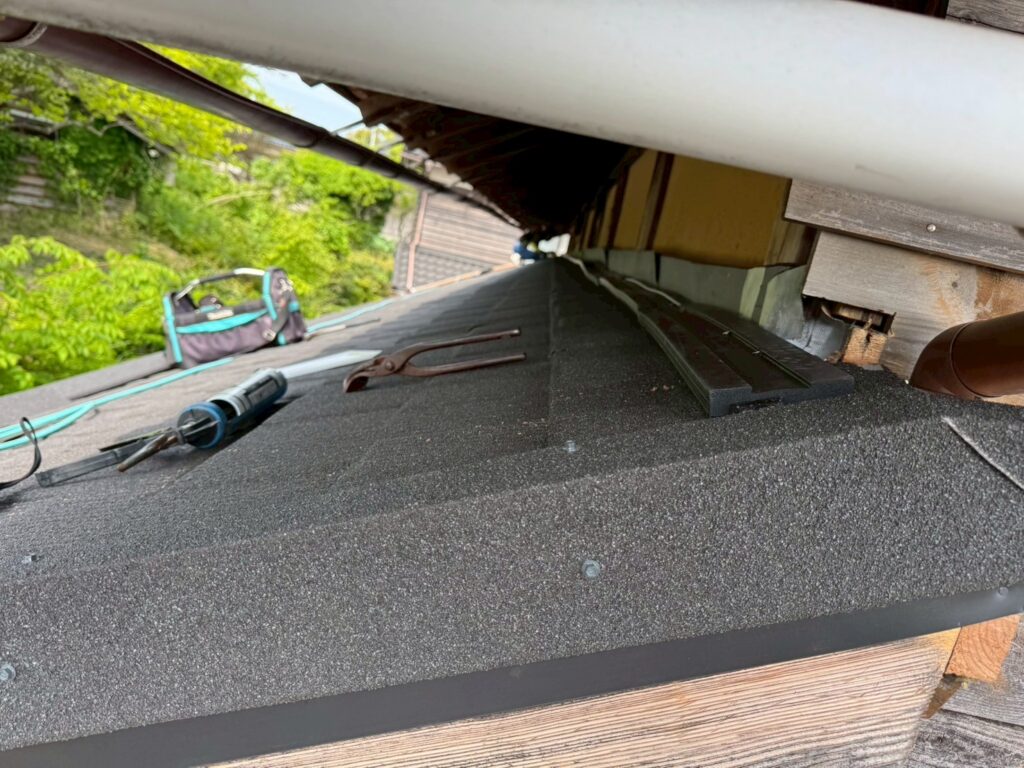

軒先に水切りを取付けます。
-
36
北面 ルーフィング
2025年4月28日
野地板の上からルーフィングを張ります。
-
37
北面 水切
2025年4月29日
袖部に水切りを取付けます。
-
38
北東面 水切
2025年4月30日
北東面も同様にルーフィングを張りサイズにカットした水切りを取付けます。
-
39
西面庇部 下地撤去
2025年5月9日
庇の下地を撤去します。
-
40
西面庇部 下地組
2025年5月9日
不足箇所に木下地、胴縁を取付けます。
-
41
西面庇部 ルーフィング
2025年5月9日
ルーフィングを張ります。
-
42
西面庇部 役物
2025年5月10日
加工した水切りを取付けます。
-
43

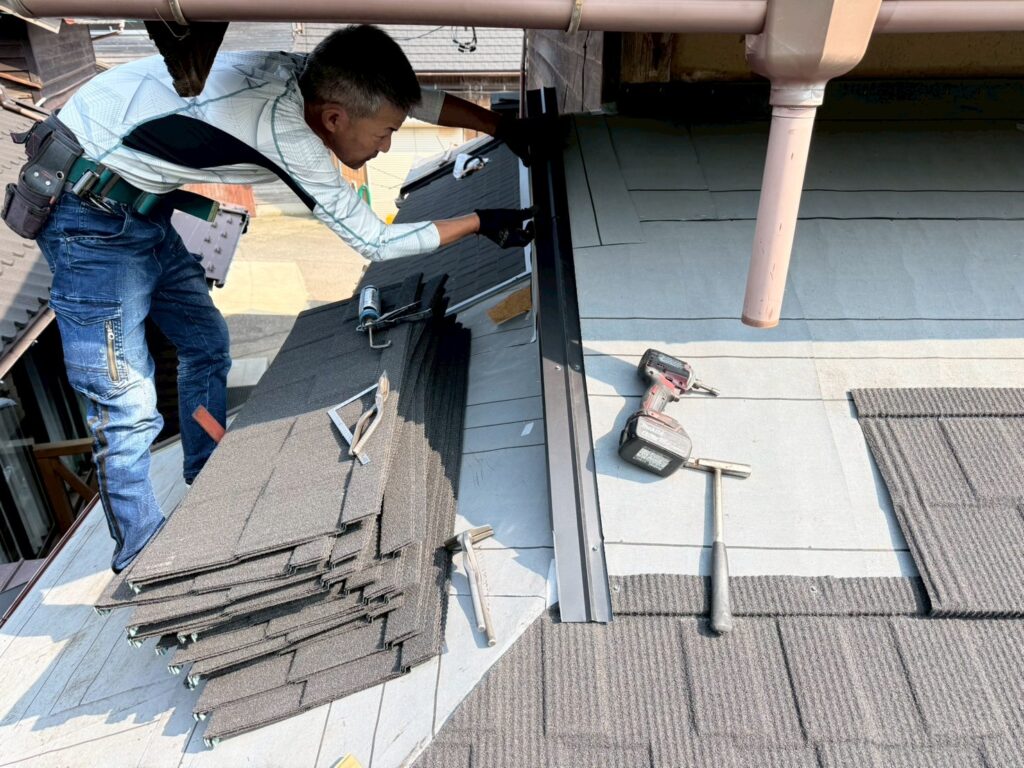

東面 屋根葺き

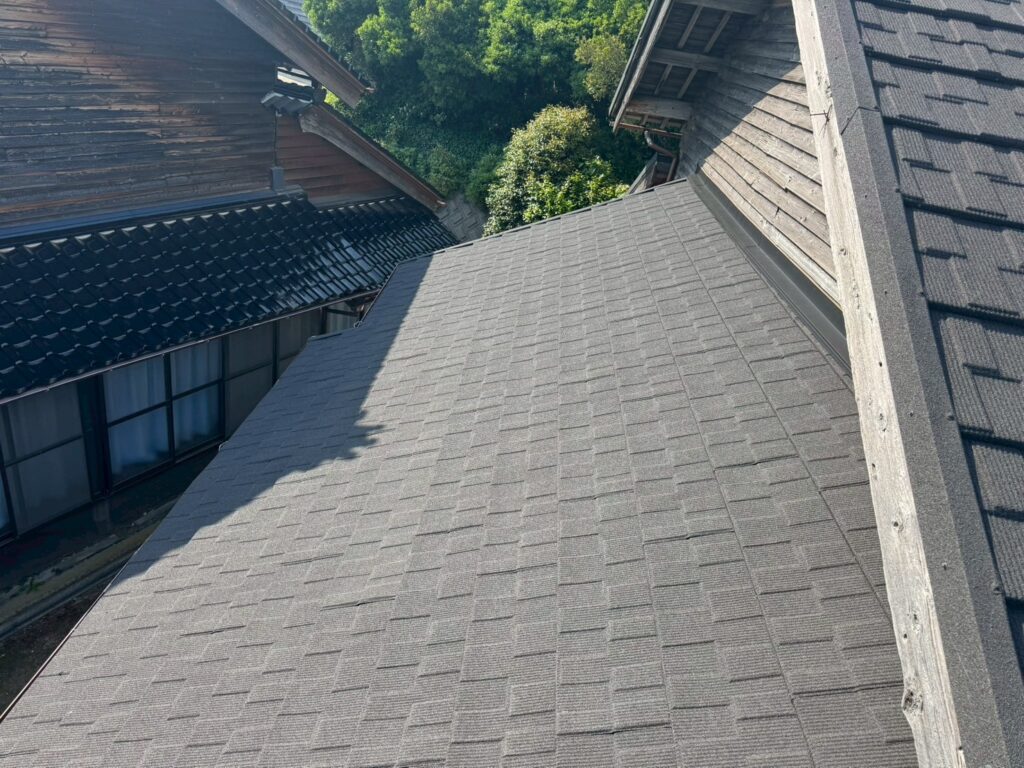

2025年5月10日
東面に屋根材セネターを葺きます。
-
44
東面 屋根葺き
2025年5月10日
隣屋根の重なる箇所はカットして葺きます。
-
45
東面 役物

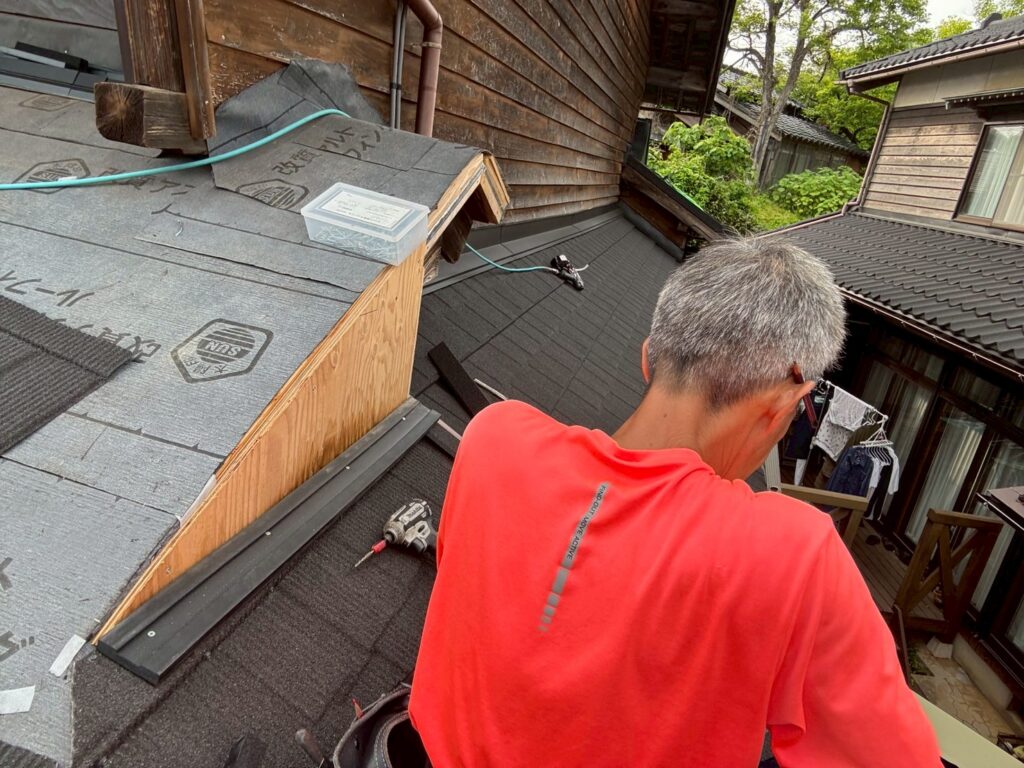

2025年5月10日

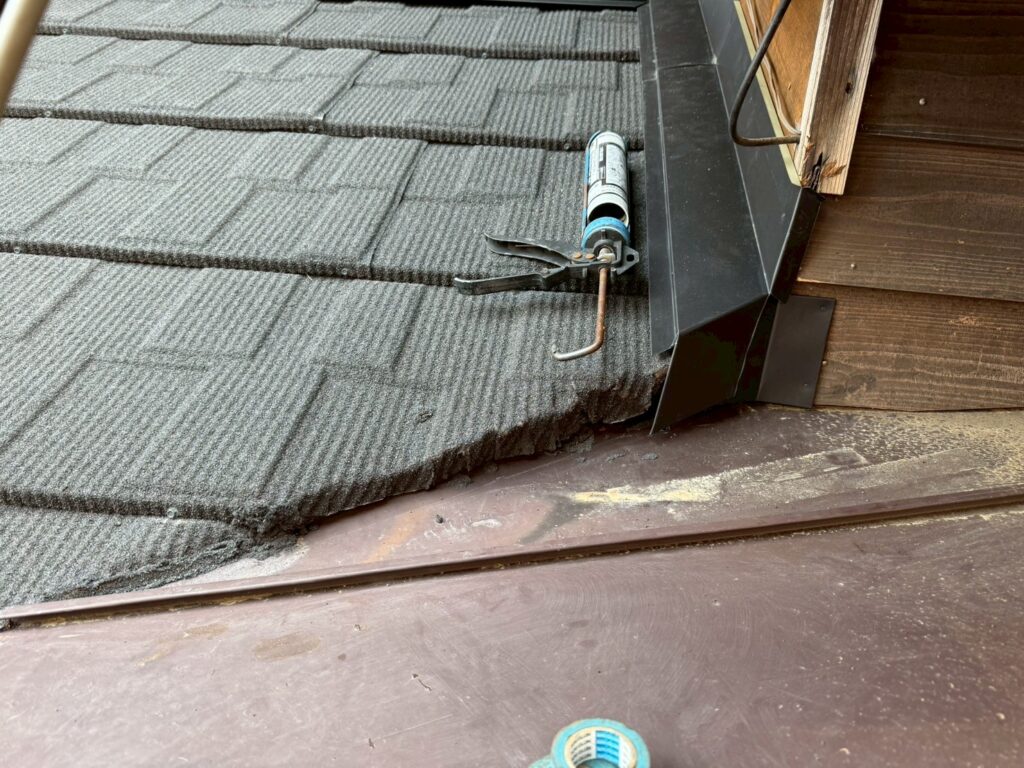

屋根材を少し中に折りこみます。 施工部の屋根と隣屋根の隙間にコーキングを充填し隙間をなくします。
-
46
東面 役物
2025年5月13日

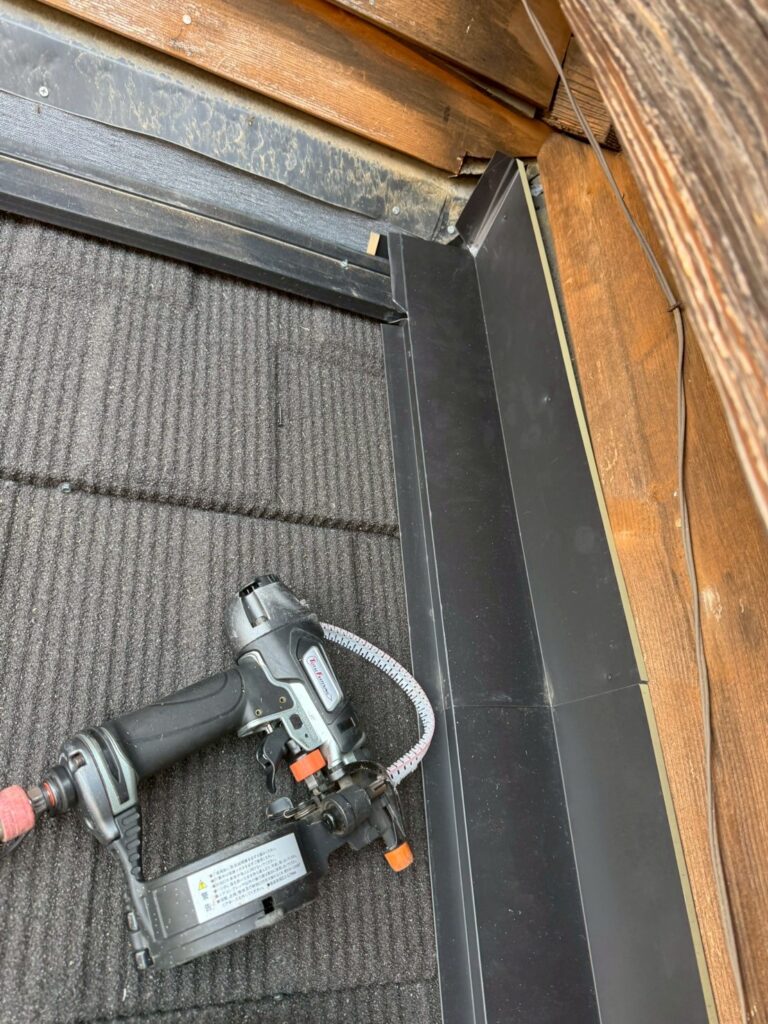

袖部に水切りを取付けます。
-
47
東面 役物
2025年5月13日
反対側にも水切りを取付けます。
-
48
東面 役物
2025年5月13日
立上り部にも水切りを取付けます。
-
49

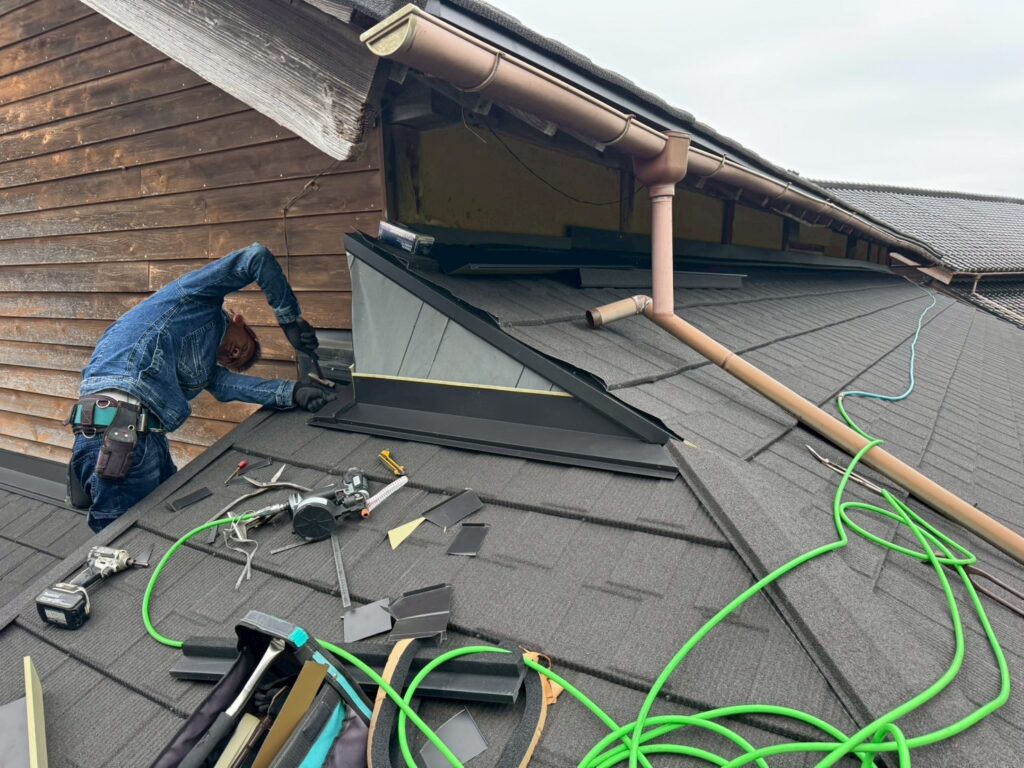

北面 役物
2025年5月13日

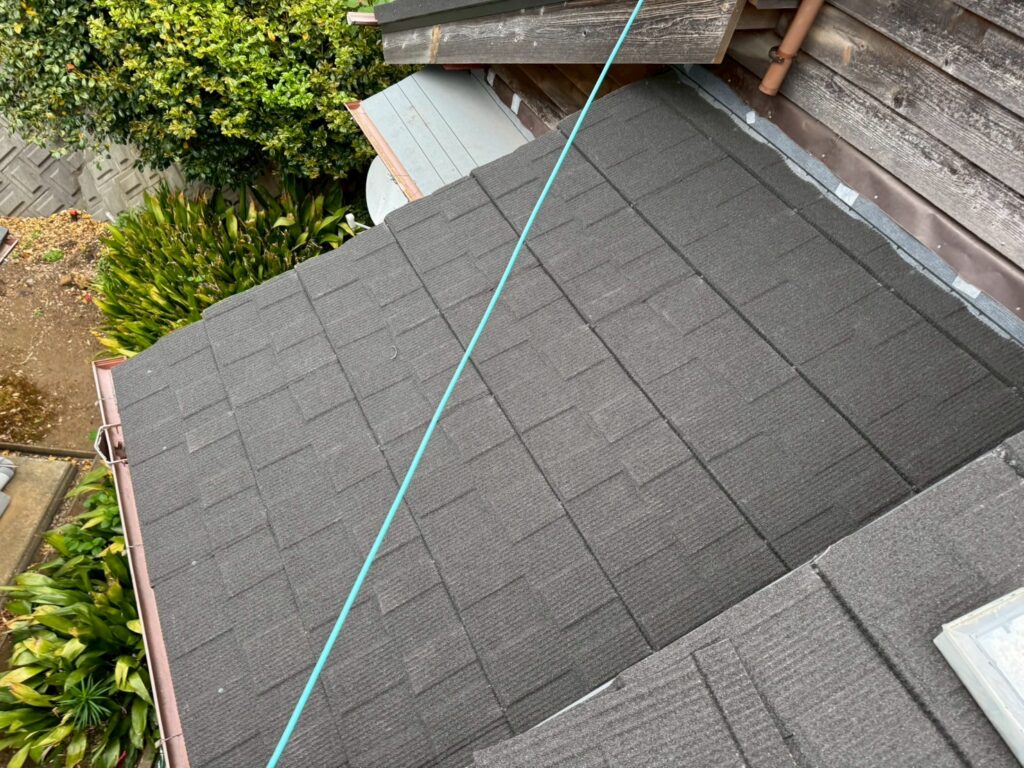

北面の作業に移ります。 セネターを葺きながら袖部に水切りを取付けます。
-
50
北面 屋根葺き
2025年5月13日
屋根材を全体に葺きます。
-
51
東面 役物
2025年5月14日

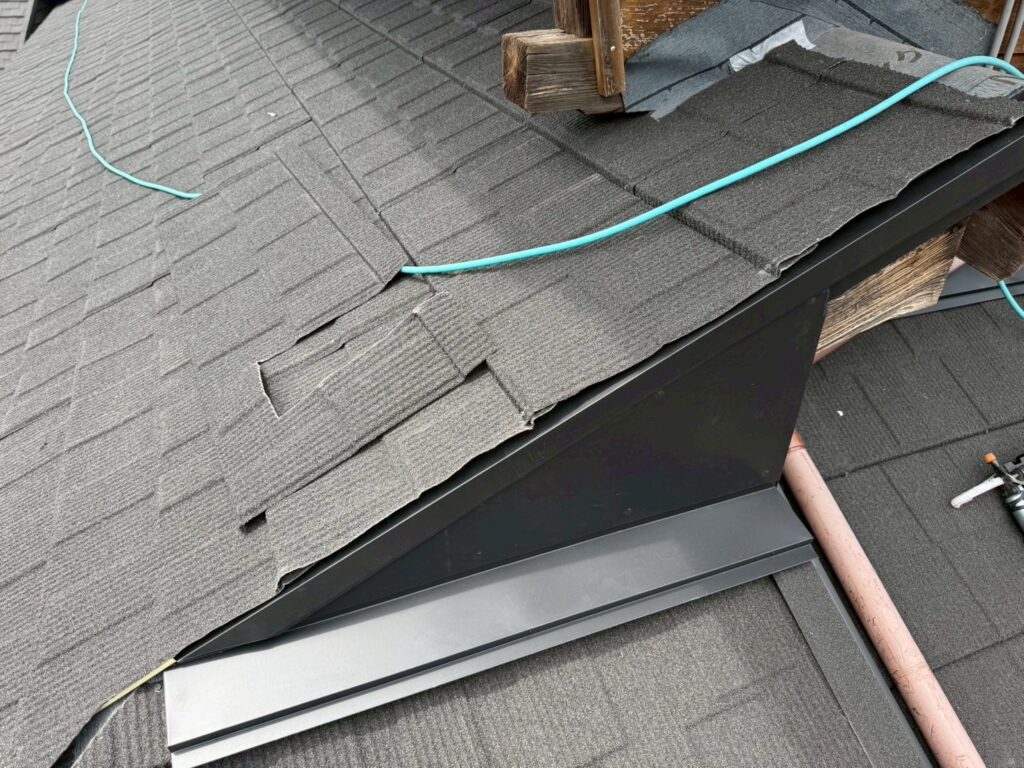

東面の立上り部に板金を取付けます。
-
52
東面 コーキング
2025年5月14日

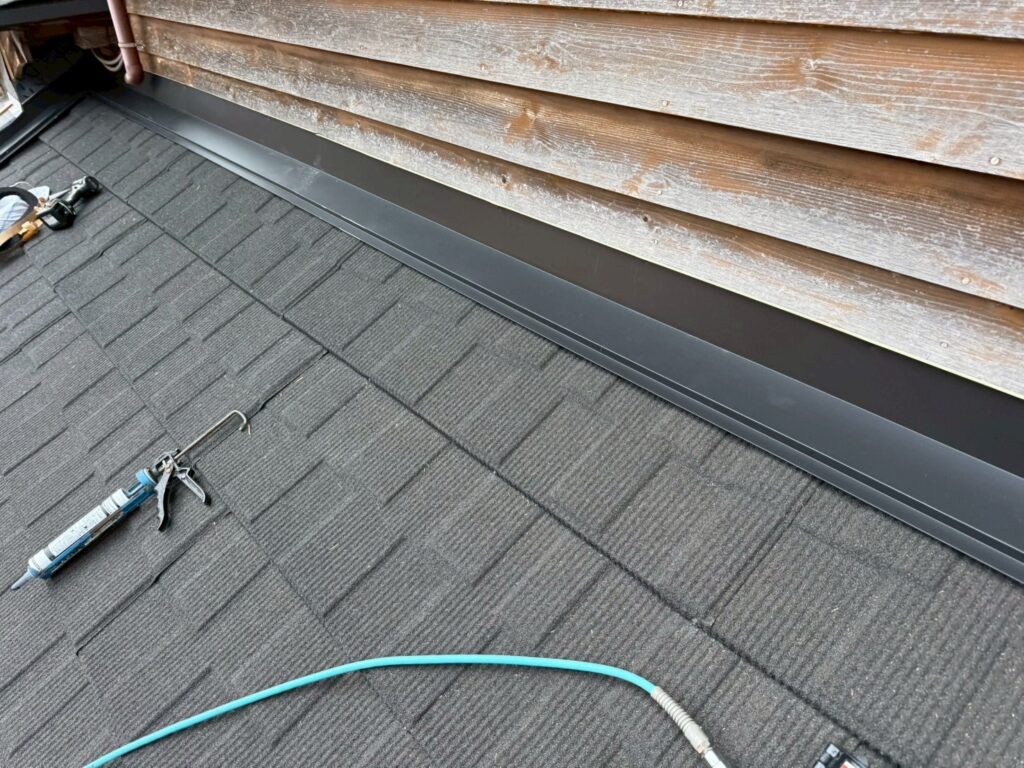

東面の水切と外壁の隙間にコーキングを充填します。
-
53
東面 コーキング
2025年5月14日
充填後です。
-
54
東面 役物

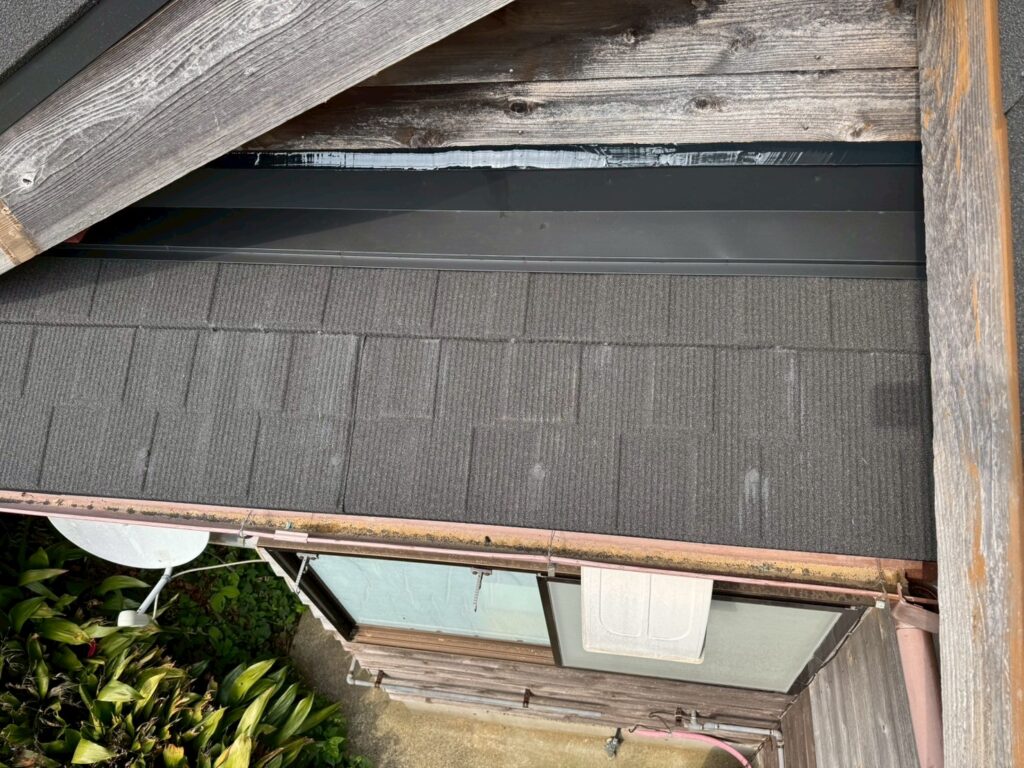

2025年5月16日

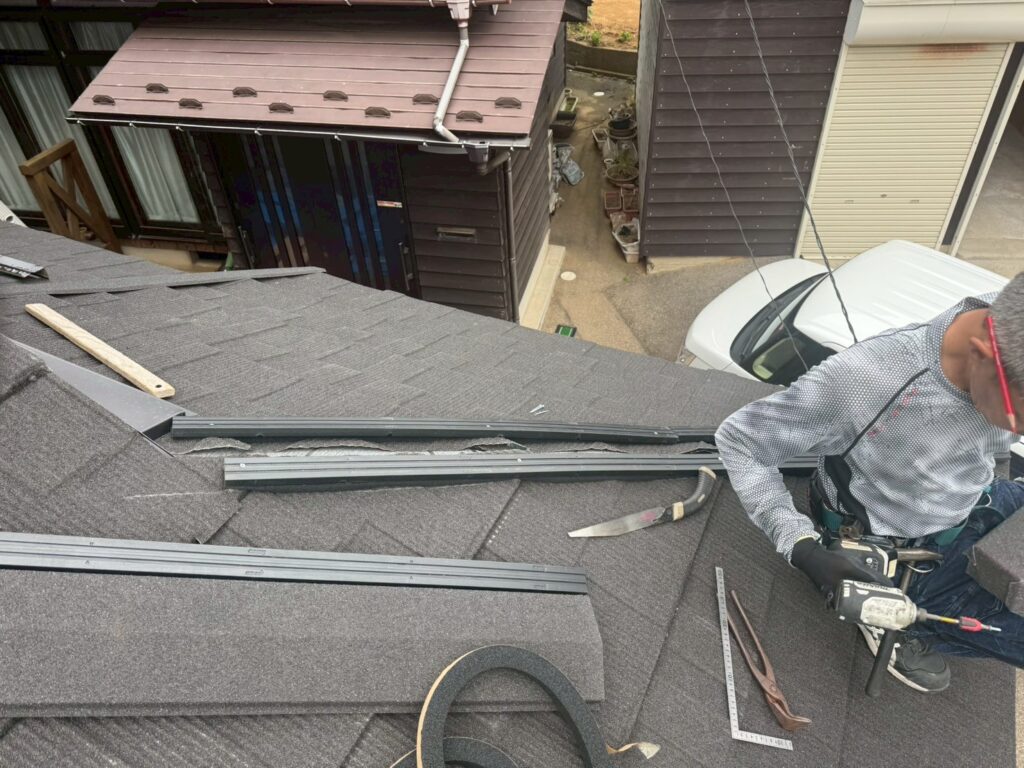

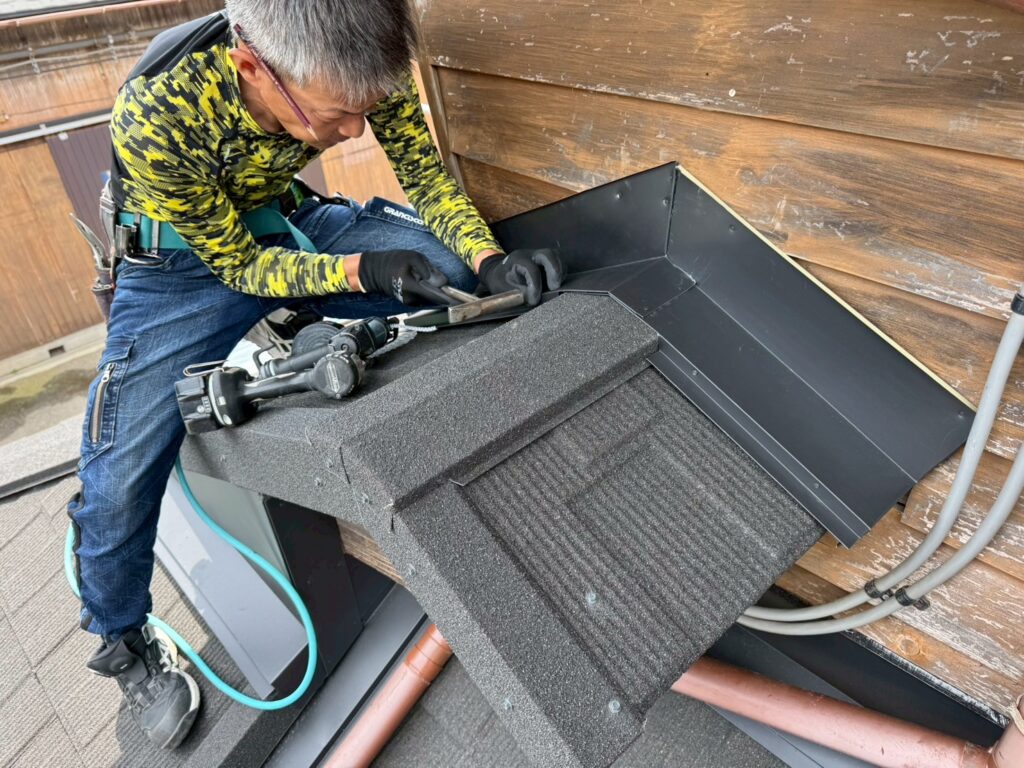

隅棟部に役物を取付けます。
-
55
東面 屋根葺き、役物
2025年5月16日
他の面も屋根を葺き、立上り部に樹脂下地を取付けます。
-
56
東面 板金
2025年5月18日
立上り部に水切りと板金を取付けます。
-
57
東面 役物
2025年5月18日

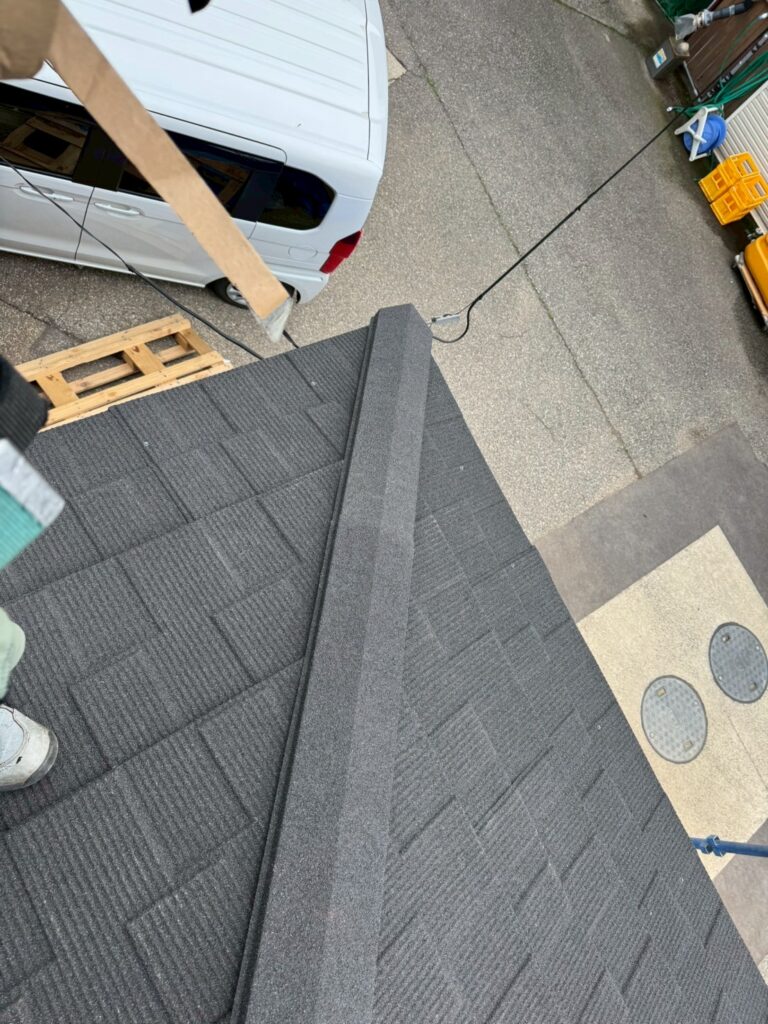

袖部に水切りを取付けます。
-
58

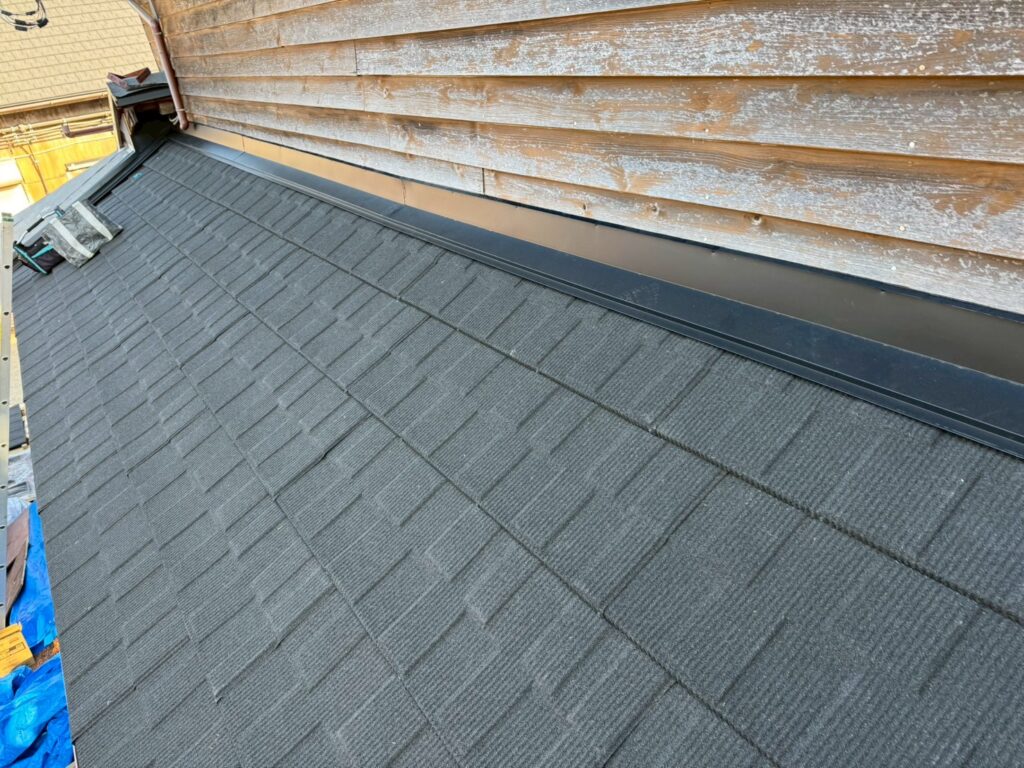

南面 屋根葺き、谷役物
2025年5月19日
南面に移ります。 同様にセネターを葺きます。谷の部分に加工した役物を取付けます。
-
59
南面 屋根葺き
2025年5月19日
引き続き全面にセネターを葺きます。
-
60
西面 屋根葺き
2025年5月20日
西面に移ります。 同様に全体にセネターを葺きます。
-
61
西面 屋根葺き
2025年5月20日

下屋の既設雨樋を一時撤去し、セネターを葺きます。
-
62
西面 役物
2025年5月20日
袖部に役物を取付けます。
-
63
北面 役物
2025年5月21日
北面に移ります。 袖部に役物を取付けます。
-
64
北面 役物
2025年5月21日
立上り部に役物と板金を取付けます。
-
65
北東面 役物
2025年5月22日
北東面の立上り部に役物を取付けます。
-
66
北東面 板金
2025年5月22日
三角の部分に板金を加工し取付けます。
-
67
東面 板金
2025年5月23日
東面立上り部に加工した板金を取付けます。
-
68
東面 役物、板金
2025年5月23日
役物と板金を取付けます。
-
69

東面 完了
2025年5月23日
東面施工完了です。
-
70
北面 板金
2025年5月26日
北面の立上り部に加工した水切を取付けコーキングを充填します。
-
71
北面 完了
2025年5月26日
北面の施工完了です。
-
72
南面 役物
2025年5月27日
南面の隅棟部に樹脂製の下地を取付けます。
-
73
南面 役物
2025年5月27日
上から役物を取付けます。
-
74
南面 役物
2025年5月28日
セネターを葺き、立上り部に加工した水切りを取付けます。
-
75
南面 完了
2025年5月28日
以上で南面の施工完了です。
-
76
西面 庇 屋根葺き、役物
2025年5月28日
西面の施工に移ります。 庇部にセネターを葺き、立上り部に水切りを取付けます。
-
77
西面 下屋 役物
2025年5月29日
下屋根部の袖部に役物、立上り部に水切りを取付けます。 既設の雨樋を戻します。
-
78
西面 水切り
2025年5月29日
立上り部に水切りを取付けます。
-
79

西面 完了
2025年5月30日
西面の施工完了です。
-
80
完工
2025年6月1日
以上で全て施工完工となります。 長い工期になりましたが、ご協力いただきましてありがとうございます。 ご依頼いただきまして誠にありがとうございました。 以上石川県の現場でした。
