多治見市 K様邸 屋根・外壁塗装・バルコニートップコート工事
| 施工担当者 | 山口 |
|---|---|
| 工期 | 2026年7月29日~ |
-
1

着工

2026年7月29日
足場を架けました。よろしくお願いします。
-
2

清掃
2026年8月1日

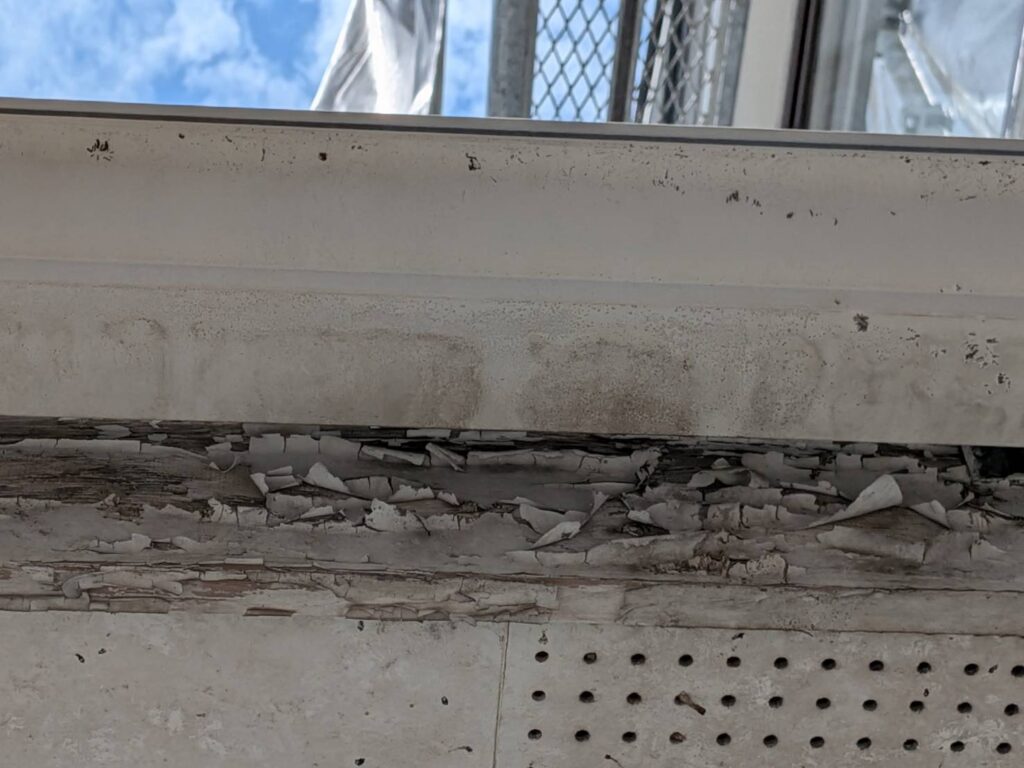

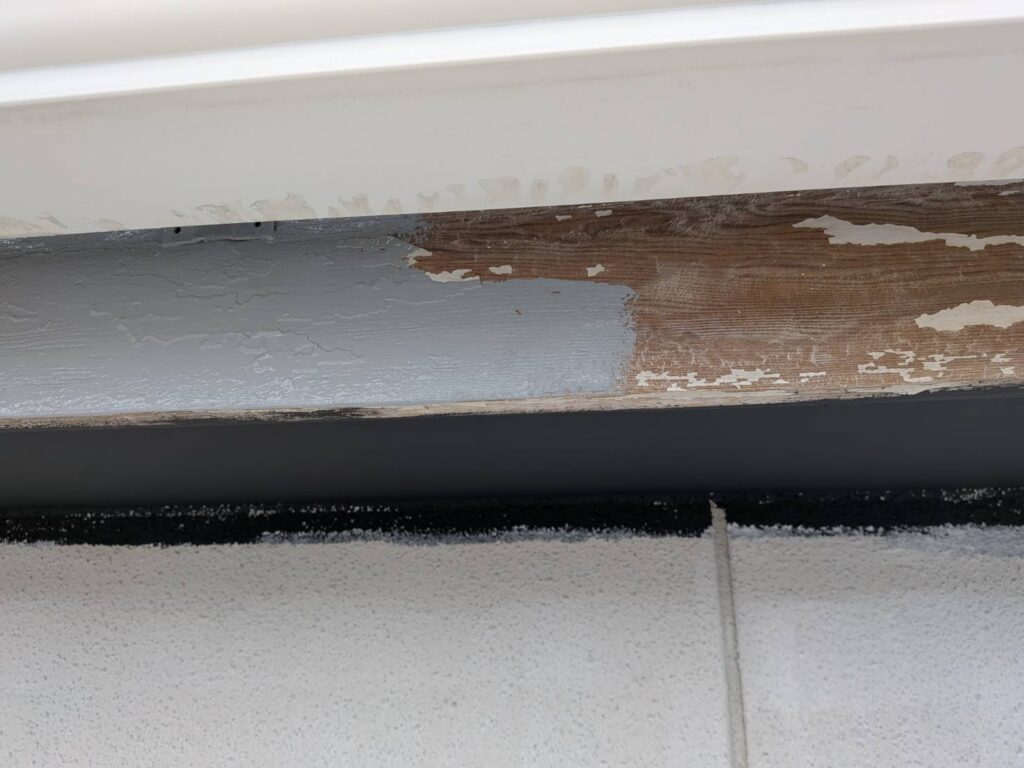

鼻隠しの汚れを落とし、下地処理を行います。
-
3

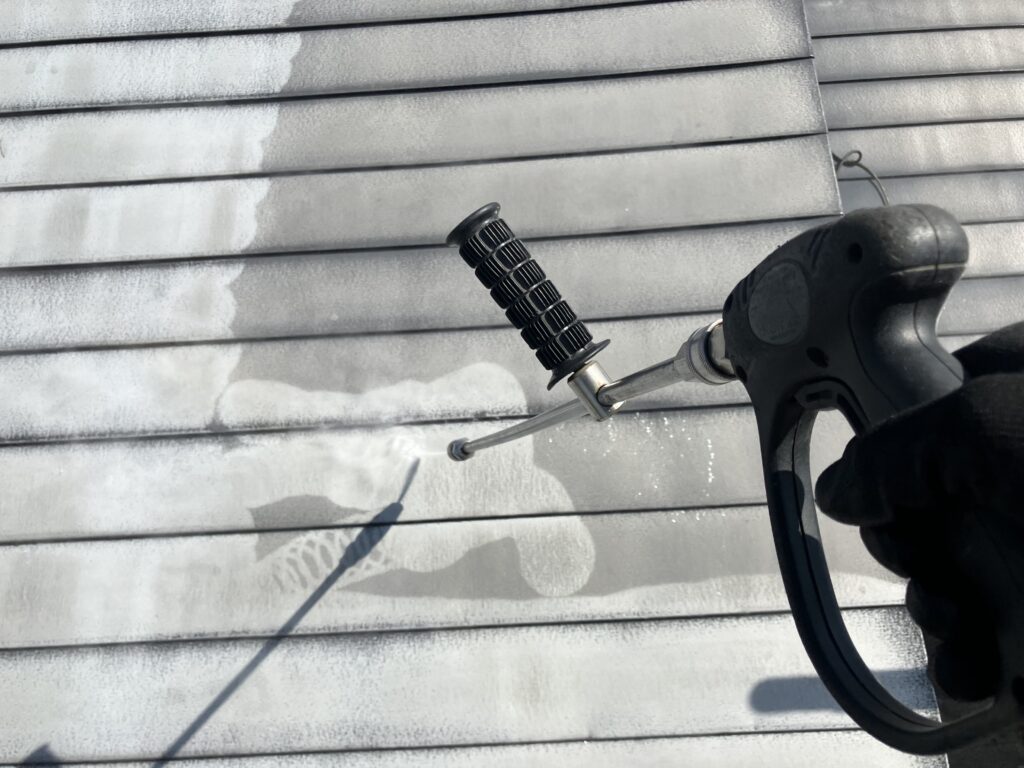

洗浄

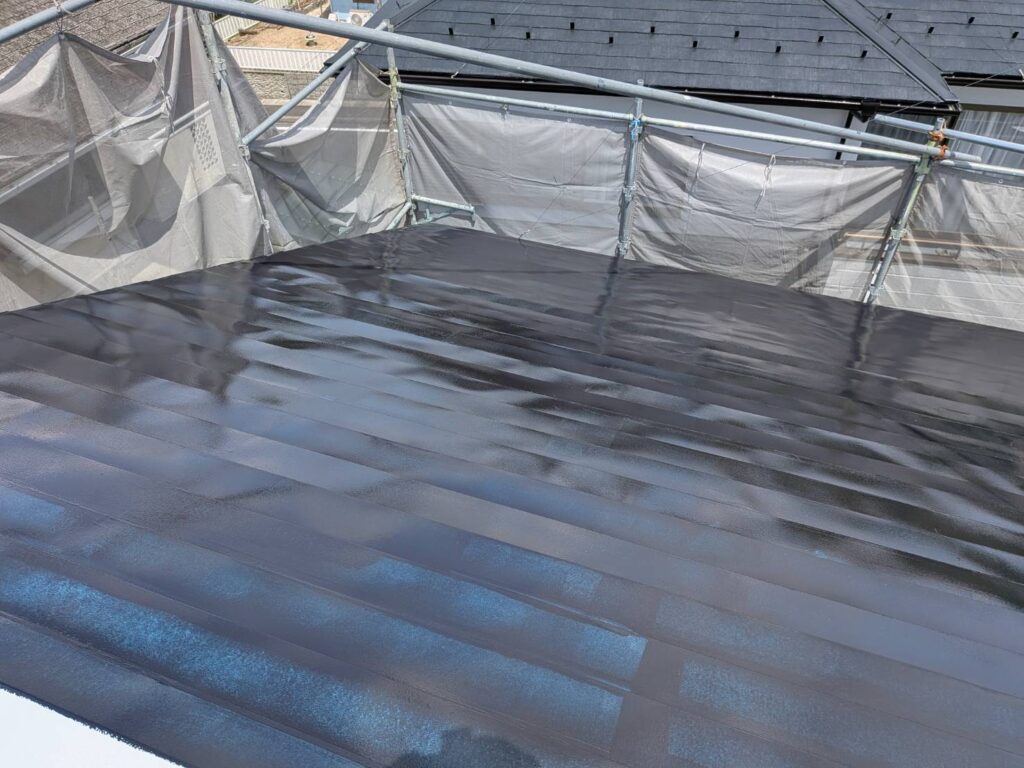

2026年8月6日

汚れをしっかり落とす為、高圧洗浄で洗浄していきます。
-
4

シーリング
2026年8月6日

既設のシーリングを撤去していきます。
-
5
シーリング

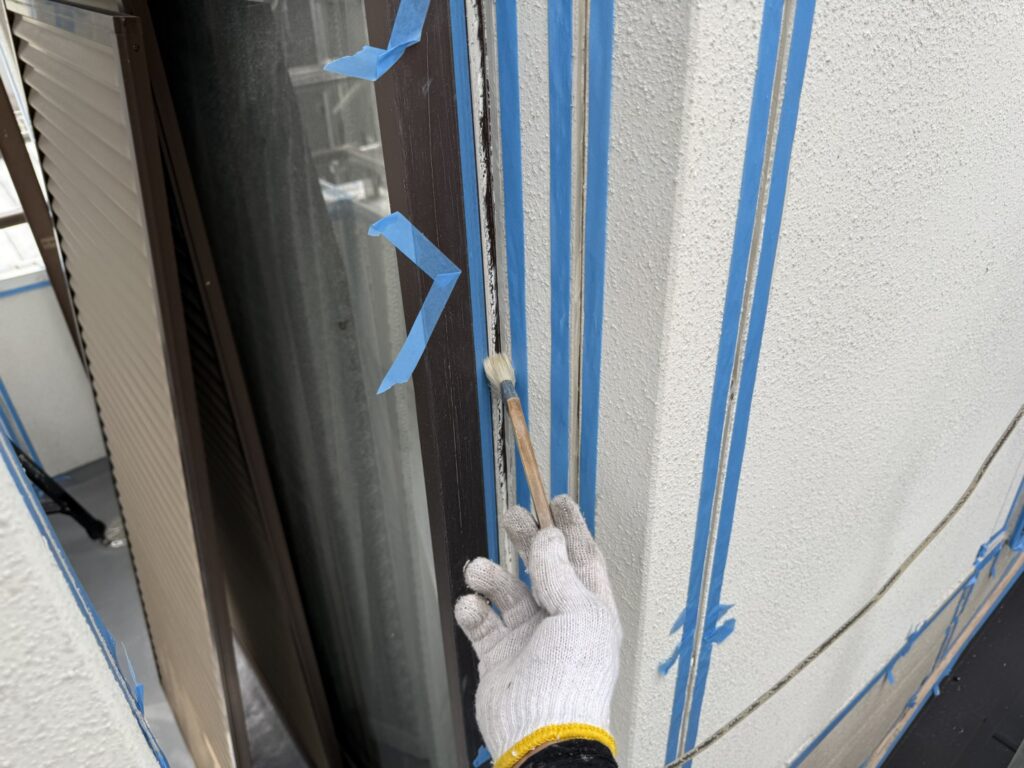

2026年8月6日
プライマーを塗布していきます。
-
6
シーリング
2026年8月6日
シーリングを充填していきます。
-
7
使用塗料

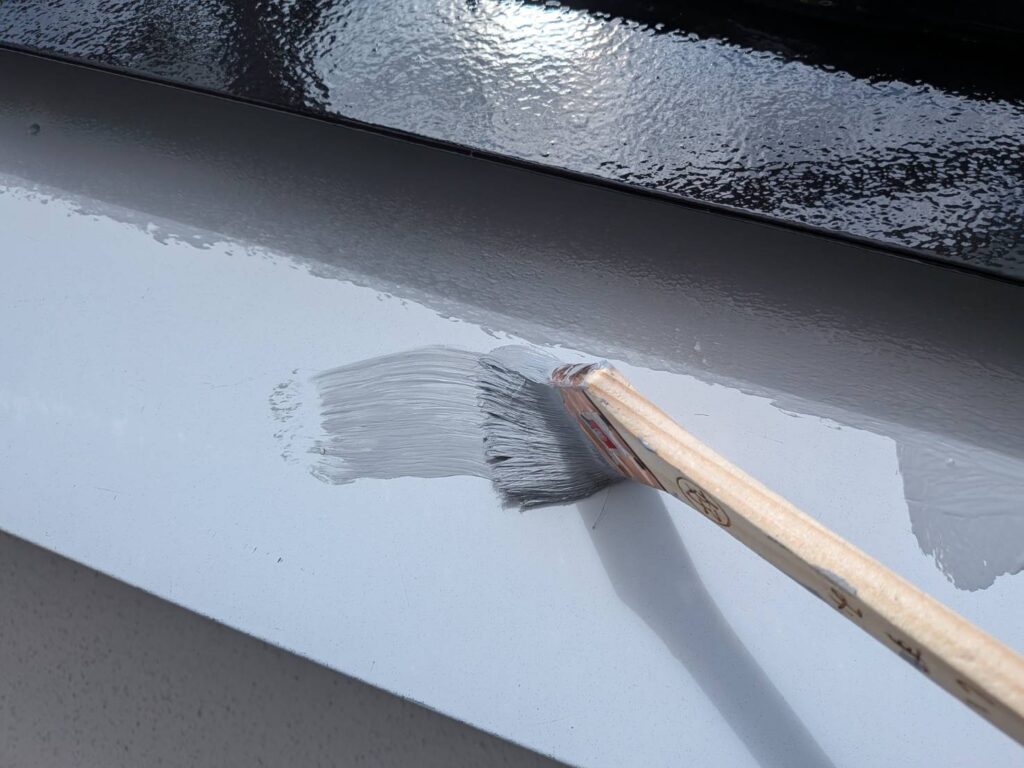

2026年8月7日
今回の塗装工事で使用する塗料になります。
-
8
錆止め

2026年8月7日
大屋根に錆止めを塗布します。
-
9
中塗り
2026年8月8日

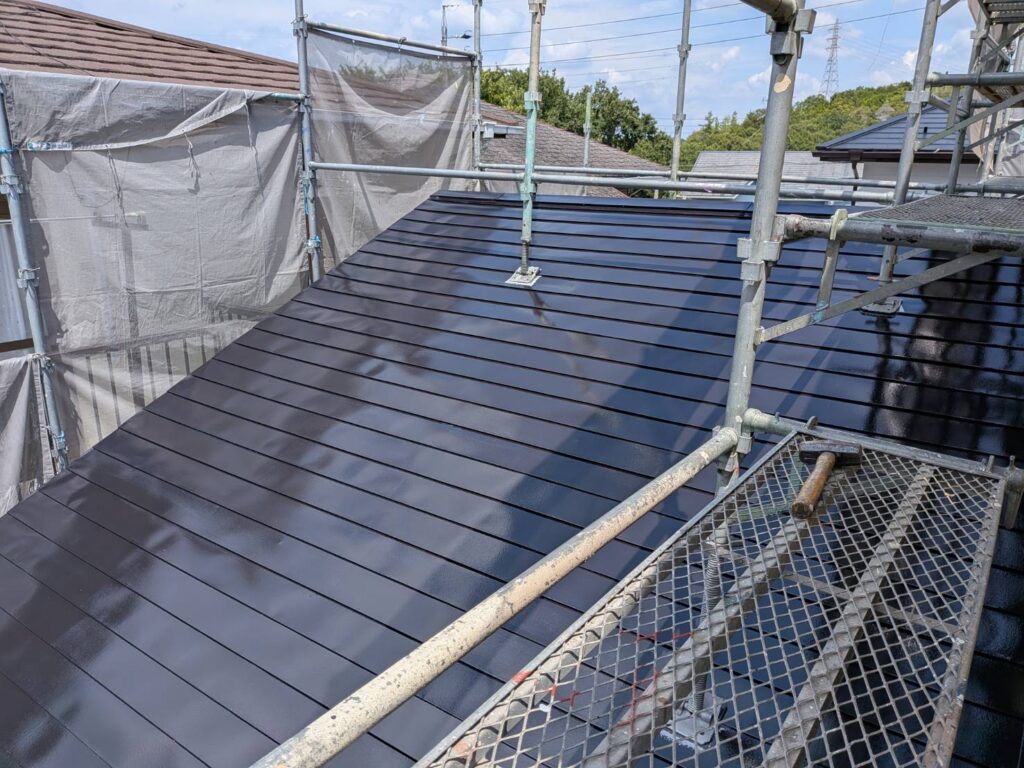

大屋根の中塗りをしていきます。中塗りをすることでムラや凸凹をなくし、次の上塗りの質を高めてくれます。
-
10
上塗り

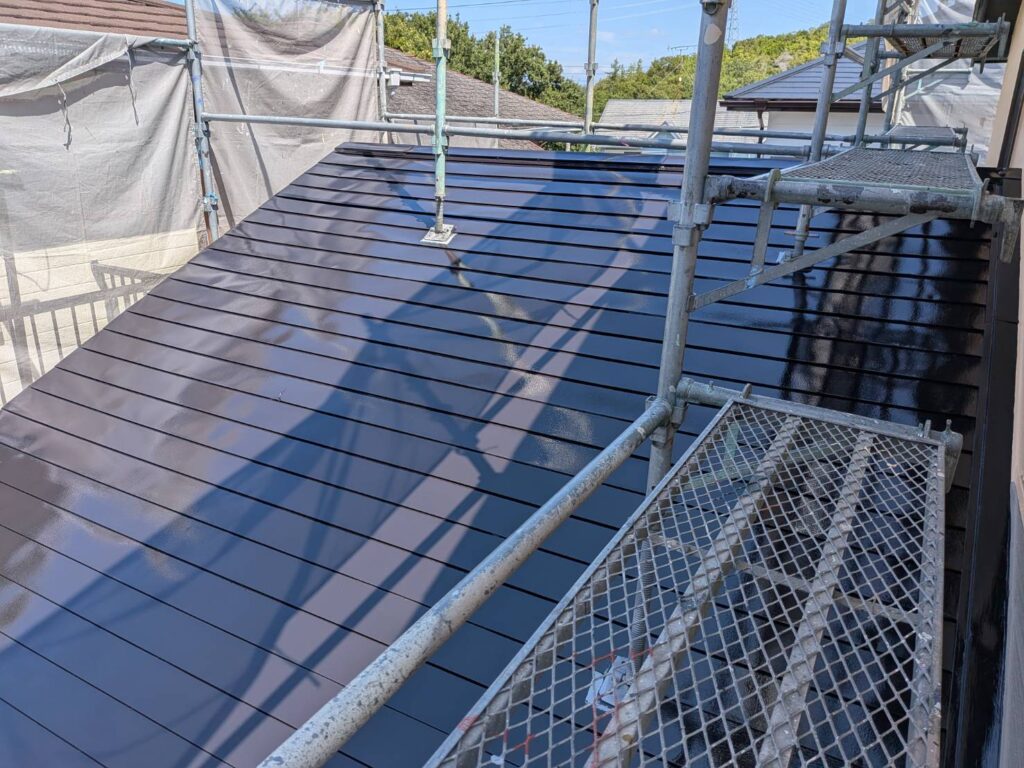

2026年8月9日

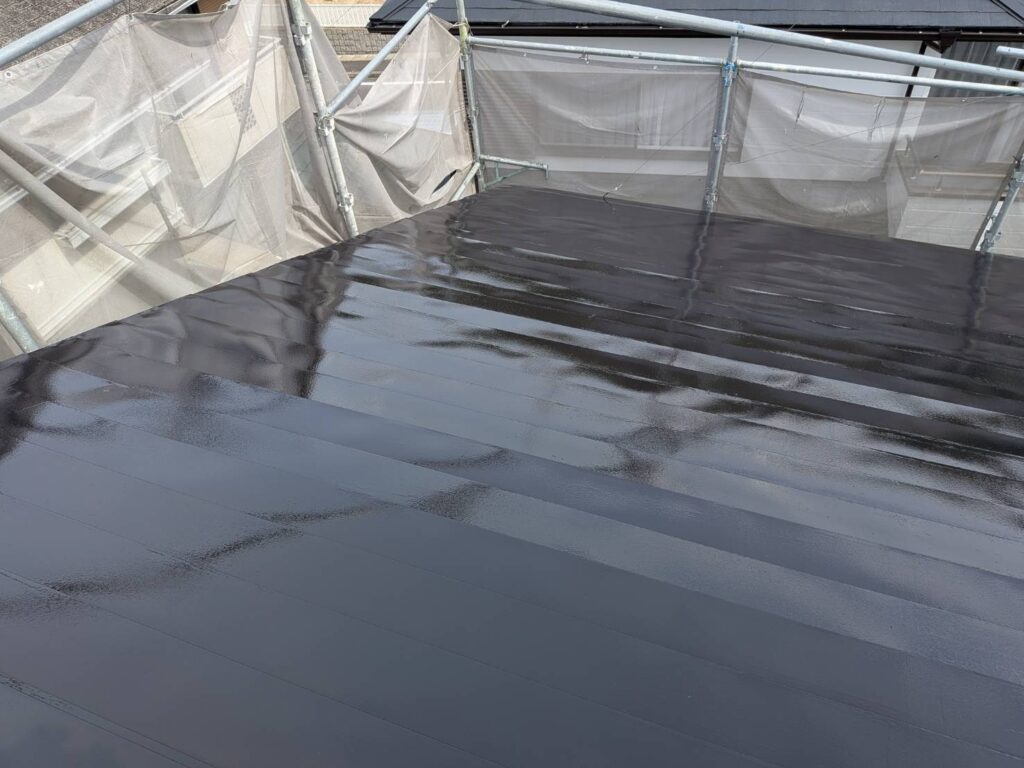

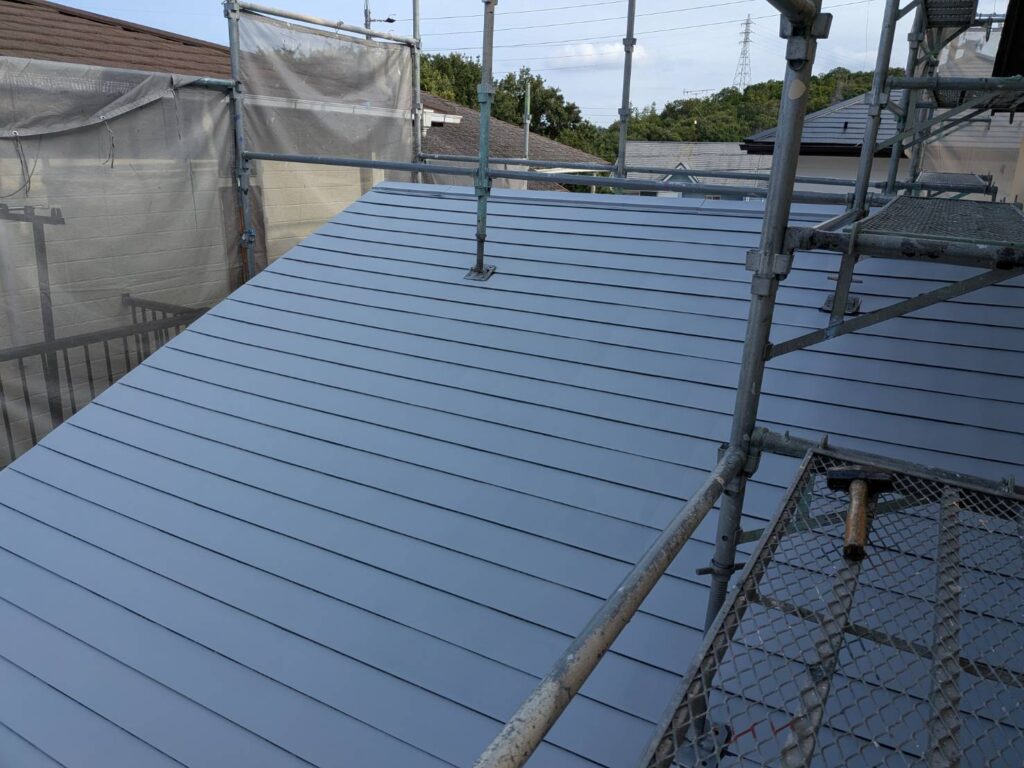

大屋根の上塗りをしていきます。
-
11
2階養生
2026年8月10日
塗料が他の場所について汚れないようにビニールシートで養生します。
-
12
2階軒天塗装
2026年8月10日
軒天の塗装です。2回塗りをしていき、2階の軒天の塗装は完了です。
-
13
プライマー塗布
2026年8月11日

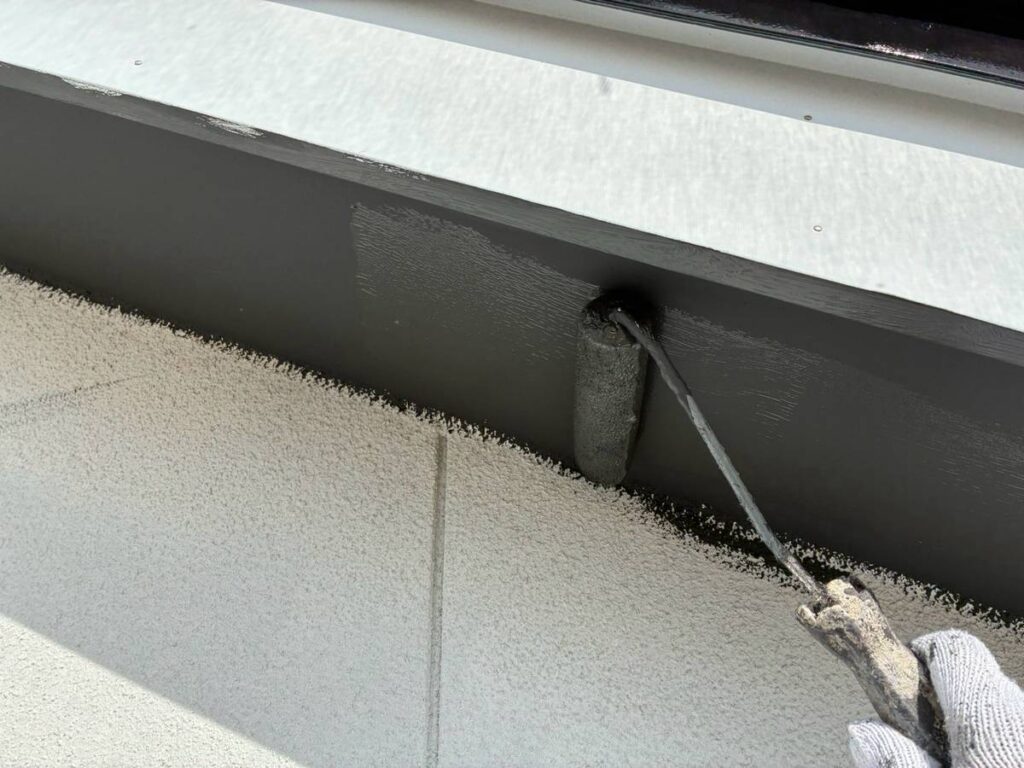

鼻隠し部分にプライマーを塗布していきます。
-
14
錆止め塗布

2026年8月11日

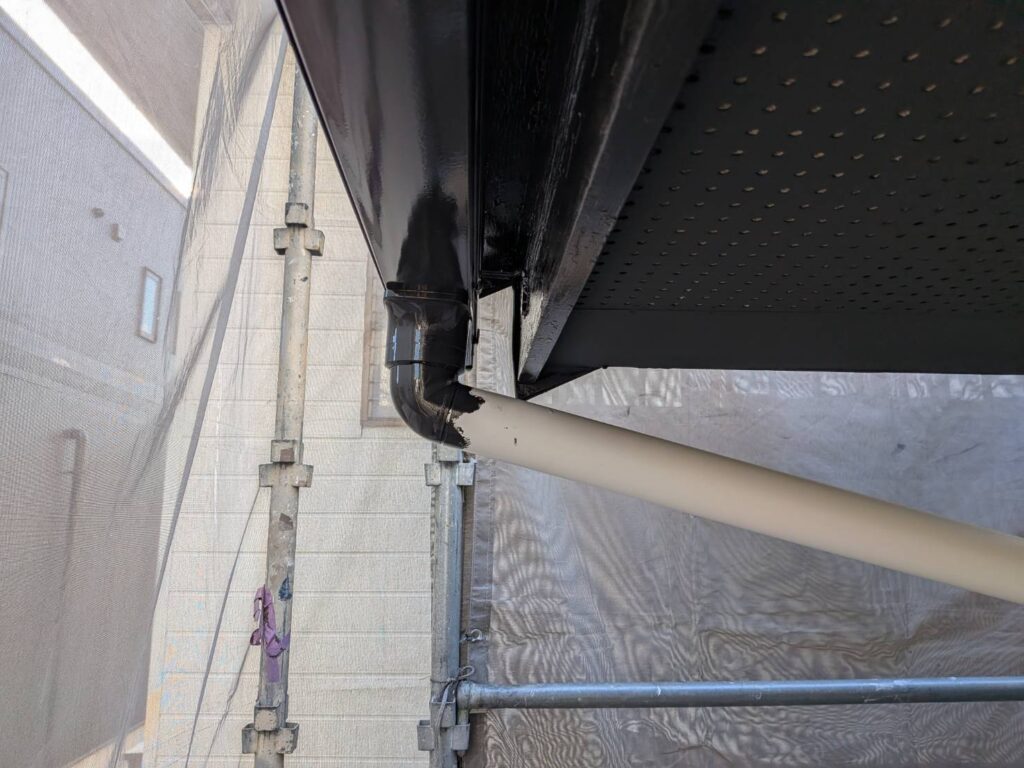

破風部分に錆止めを塗布していきます。
-
15
1階養生

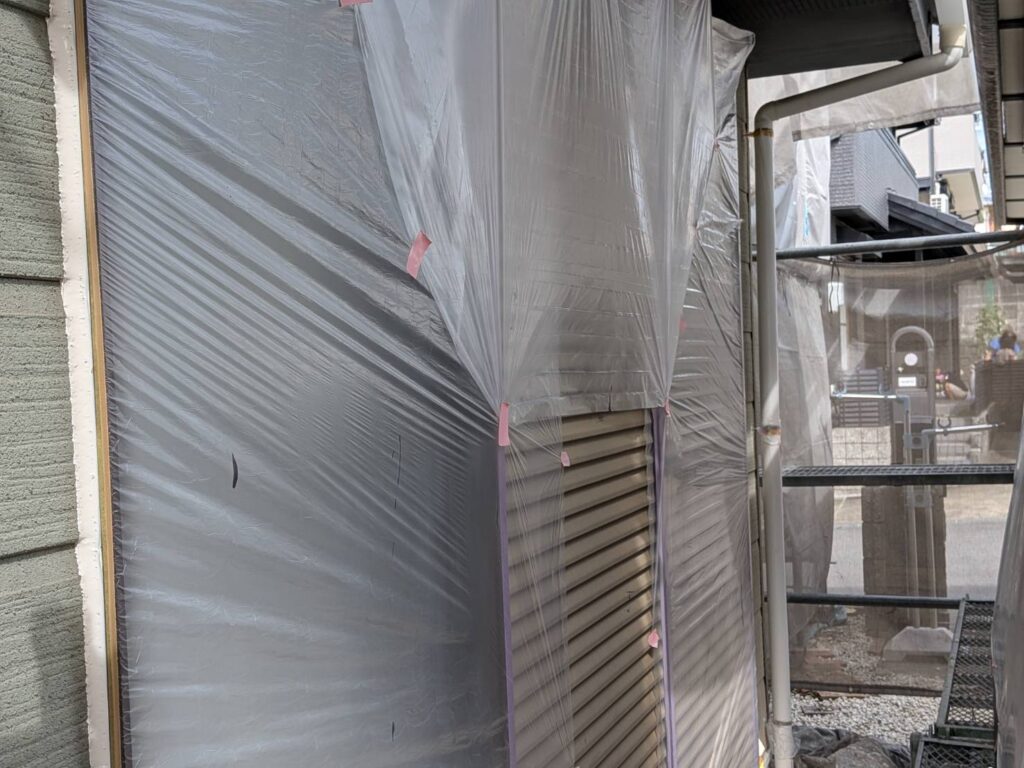

2026年8月13日

塗料が他の場所について汚れないように1階もビニールシートで養生します。
-
16
1階軒天塗装
2026年8月13日
1階の軒天1回目塗装をしていきます。
-
17
1回目塗装
2026年8月14日
破風・鼻隠し・軒樋の1回目の塗装をしていきます。
-
18
軒天塗装
2026年8月14日
2回目の軒天の塗装を行います。これで1階の軒天は完了です。
-
19

外壁下地塗装
2026年8月14日
外壁に下地を塗布します。
-
20
外壁中塗り

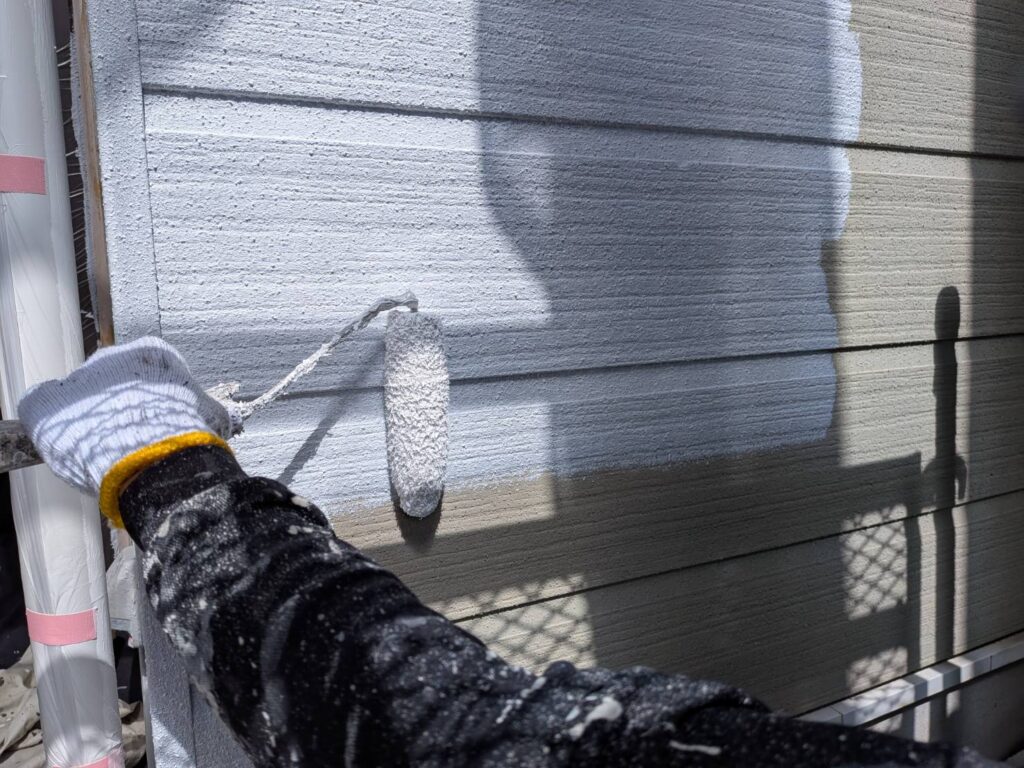

2026年8月15日
外壁に中塗りをしていきます。中塗りを塗ることで、ムラや凸凹をなくしていきます。
-
21
外壁上塗り塗装
2026年8月16日

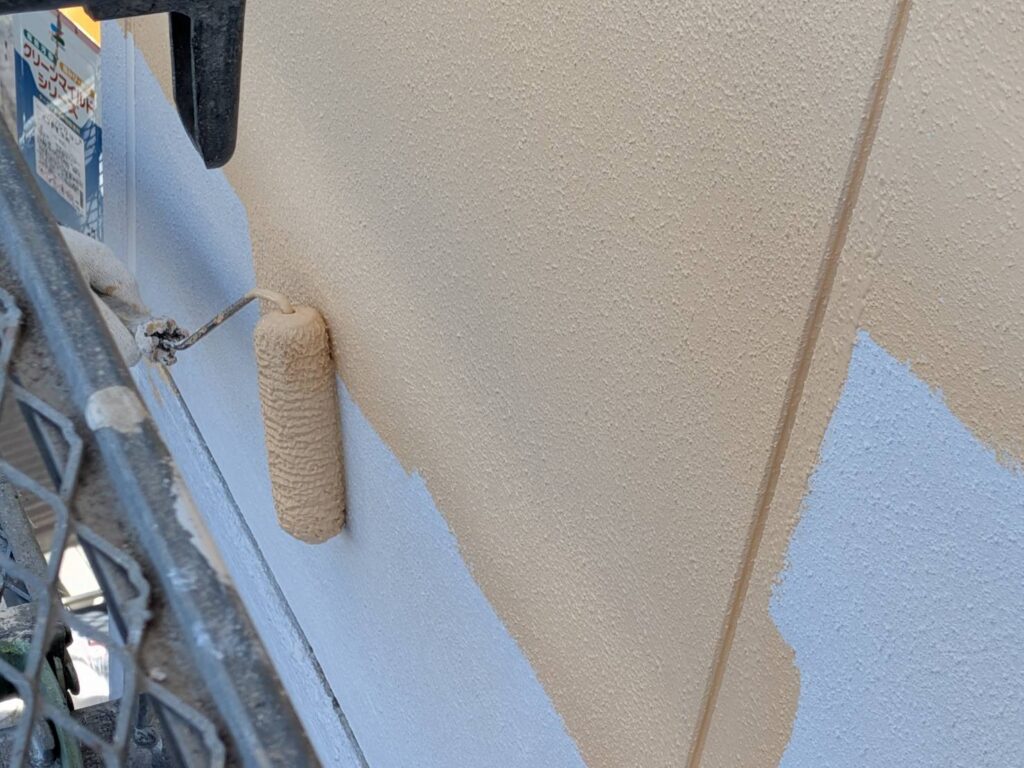

2階の外壁に仕上げの上塗りをしていきます。
-
22
外壁上塗り塗装
2026年8月16日
1階の外壁に仕上げの上塗りをしていきます。細かいところは刷毛を使用して塗布します。1階と2階は別色です。
-
23
2回目塗装
2026年8月18日
破風・鼻隠し・軒樋・竪樋の2回目の塗装をしていきます。
-
24
錆止め
2026年8月20日
下屋に錆止めを塗布します。
